4月中旬,“華龍一號”全球首堆DCS系統即將移交業主,再回首,與之陪伴已是三年。作為“華龍一號”全球首堆“最強大腦”的DCS系統,天之驕子的盛名你當之無愧,而我們這些DCS工程師用貼身保姆似的悉心呵護和十年如一日的赤誠初心踐行著當初“建華龍一號、鑄國之重器”的豪情誓言。
三年前,“你”突然云降在我們身邊,帶著神秘、帶著莊嚴、帶著國家名片的名銜,我驚訝、欣喜,隨之而來的是各種挑戰,“你”與我們像是云山相隔,我們更像一群稚嫩孩童,蹣跚學步一步步地成長。
讀懂神秘的你
2017年4月20日,我們第一次“相知”,“你”是如此的神秘。為了迎接“你”,我們組建了福清5、6號機組DCS專項工作組,在沒有參加過廠家培訓、沒有見過實體設備的情況下,面對汗牛充棟的DCS全英文資料,DCS專項組成員想方設法克服語言障礙,一字一句翻譯,刨根問底、刻苦鉆研,小有所成之后再制作PPT為儀控隊全員排疑解惑。
也許當初的我們稍顯稚嫩,但通過我們的不懈努力和舉一反三,神秘的“你”在我們的視野中愈發清晰自然。
推動滯后的你
2017年5月,DCS專項組派出7員精兵強將赴北京CNCS全程參與DCS非安全級系統工廠測試工作,推動工廠測試的工作進展。在測試團隊的鼎力推動下,2018年3月7日DCS非安全級系統設備順利完成出廠驗收,3月26日DCS設備提前交付現場,打破了DCS設備到貨滯后的“魔咒”。
(赴北京CNCS參與DCS非安全級系統工廠測試)

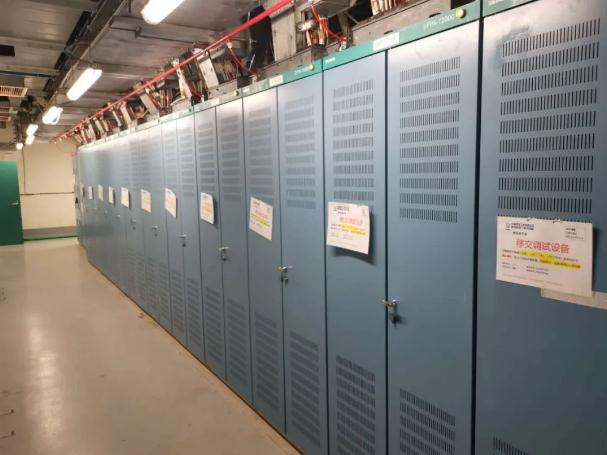

為保證項目進度按時進行,DCS專項組成員充分發揮主人翁意識,提前介入建安階段,從設備開箱檢驗到儀控廠房土建安裝,從機柜引入到電纜敷設,從機柜端接到首次上電,我們作為DCS的守護者全程跟蹤。
6月11日DCS二層網絡搭建及軟件安裝工作完成,較原計劃6月14日提前3天;8月4日完成從主控室操縱員站對就地設備的監視及控制功能,福清5號機組主控室可用節點實現,較原計劃8月10日提前6天,我們將這個在整體沙盤推演時被喻為不可能實現的節點變成了可能,并將可能一步步變為了現實。

(主控室)
守護重要的你
這3年里,我們與DCS系統日月相伴,細心守護。DCS系統EESR之后,我們全面接管DCS各項工作,積極推進DCS系統調試和日常維護工作。無論是系統平臺出現的各種故障問題,或者是軟件組態數據中存在的各種邏輯錯誤,我們總是及時響應進行處理,因為任何一個問題都可能影響工藝系統的調試進度、影響系統設備的穩定運行。
“冷試”、“熱試”,以及其它重要工藝試驗,DCS系統都會有專人24小時值班守護,保證DCS系統出現任何問題能夠被第一時間解決,不影響試驗的進展。元旦儀控人員依然守護在儀控間,以防出現計算機系統跨年死機的問題。
告別畢業的你
匆忙間時間總是飛逝,到了我們與“你”——“華龍一號”全球首堆福清5號機組DCS系統說再見的時候,我們百感交集,三年的陪伴像是共患難的同窗,三年苦讀一同成長,我們很是不舍,最后我們用IPP、IPS、IIC、IRS、ITI、IDA、IMC等211臺設備停電,128個JA斷電,3202個空開斷開停電消缺作為我們的“畢業”儀式。

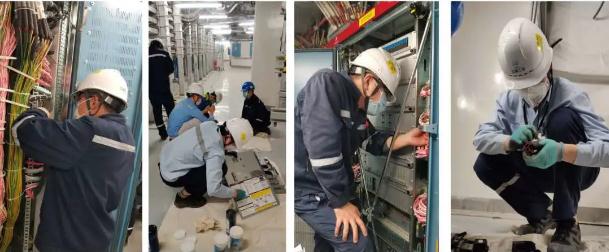

縱有千般不舍,終有離別時,我們用最后7天,為“你”核查85369根電纜,為211臺設備清灰、給機柜端子打力矩、為機柜頂部封堵、改造8個機柜雙極開關、更換機柜內故障的模塊、升級206個機柜內固件、重新下裝43個AP軟件、更換172個電池……,為“你”——“華龍一號”全球首堆福清5號機組DCS系統畫上一個圓滿的句號,讓你優秀“畢業”。
伴隨著DCS移交的臨近,你我之間不可避免將漸行漸遠,你帶給我們的喜悅與悲傷、堅定與彷徨、挫折與成長,都將化為銘心的記憶鐫刻在我們的生命里。感謝你我相遇,祝愿你未來一切順利!
