聚焦田灣丨近期節點回顧
來源:中國核電信息網 發布日期:2018-05-01

對于田灣核電5、6號機組來說,4月是不簡單的一個月,從LX廠房首批電氣盤柜的引入到5號機組的龍門吊完全可用,喜訊不斷的背后是相關建設人員辛勤的付出。今天,小編就帶大家回顧一下四月份田灣核電5、6號機組的建設節點。
田灣6號機組環吊環承梁順利吊裝就位

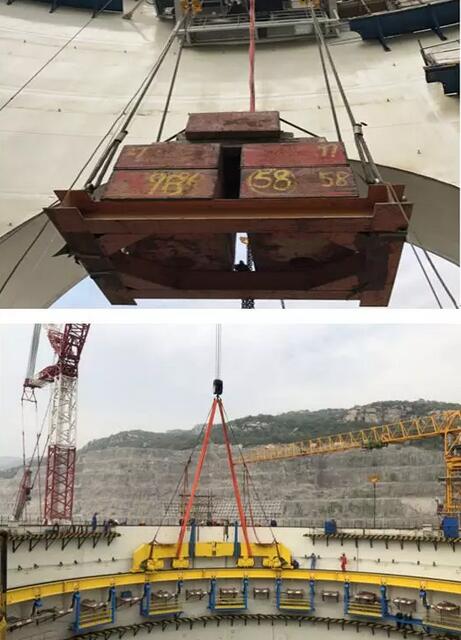

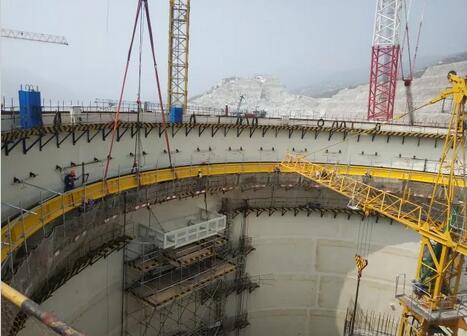

4月1日12時32分,隨著起重指揮最終落鉤的指令下達,6號機組環吊的第9段環承梁吊裝就位,至此田灣6號機組9段環承梁全部完成就位。
田灣5、6號機組LX廠房首批電氣盤柜順利引入

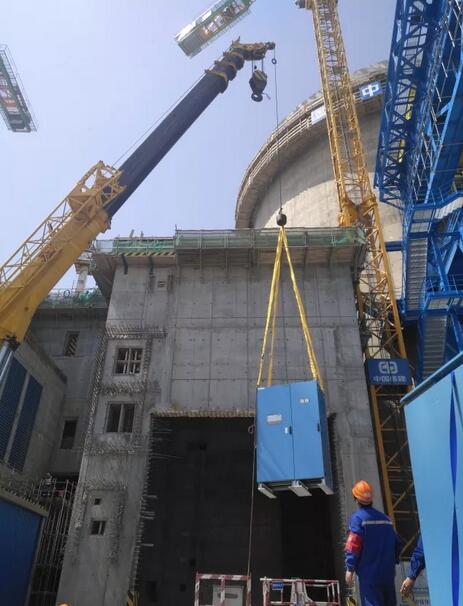

4月8日,田灣5、6號機組LX廠房首批11只電氣盤柜全部順利引入,高效穩妥的提前完成了節點任務,為后續設備安裝提供了有利的保障。

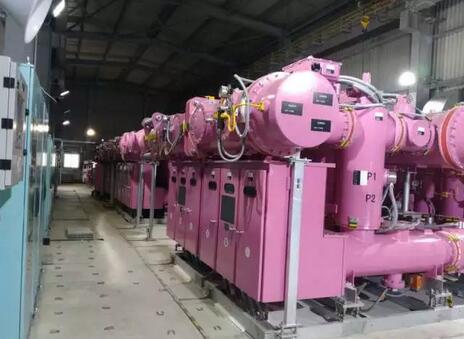

田灣核電5、6號機組220kV輔助開關站順利通過受電前檢查

4月9日,5、6號機組220kV輔助開關站順利通過國家電網專家組受電前檢查,這標志著整個220kV開關站可帶電運行,確保了田灣一期(1、2號機組)、田灣二期(3、4號機組)4臺機組的輔助電源可靠投用,也為5、6號機組的輔助變壓器220KV電纜的安裝、調試、受電奠定了良好基礎。
田灣5號機組安全殼預應力工程正式開始

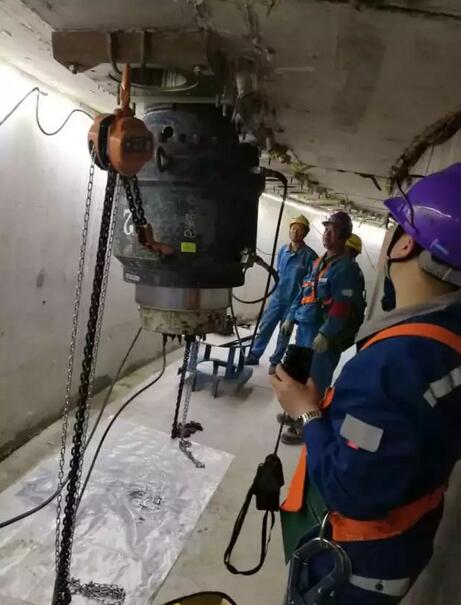

4月10日10時37分,5號機組安全殼預應力摩擦試驗開始,這標志著田灣5號機組安全殼預應力工程正式拉開了序幕。
田灣核電5、6號機組220kV輔助開關站受電一次成功

4月13日田灣核電5、6號機組220kV輔助開關站受電一次成功,標志著這個子項工程由建安階段轉入運行階段。

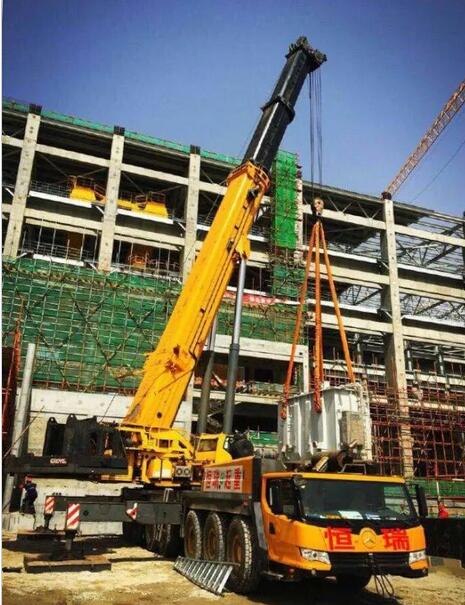

田灣5號機組輔助變壓器順利就位

4月15日上午10時33分,田灣5號機組220kV倒送電5號輔助變壓器順利完成就位,預示著田灣5號機組220kV倒送電施工即將邁入最關鍵階段。
田灣5號機組龍門吊完全可用

4月16日,田灣核電站5號機組龍門吊380t吊車載荷試驗完成,標志著龍門吊完全可用,提前三級進度計劃45天。

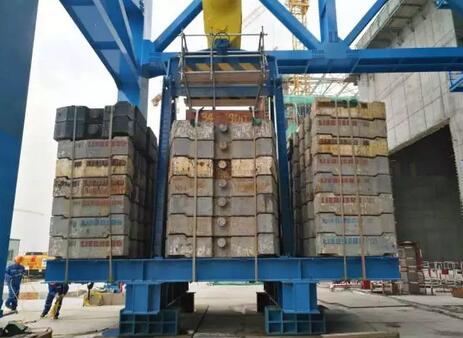

6號機組環吊端梁吊裝就位完成、設備閘門提升裝置載荷試驗完成

2018年4月21日田灣現場施工節點“雙喜臨門”,6號機組環吊端梁吊裝就位完成、設備閘門提升裝置載荷試驗完成。這兩項施工節點的完成,為后續環吊大梁吊裝和設備閘門吊裝提供有力的保障。
