我們與“華龍一號”的第一次親密接觸

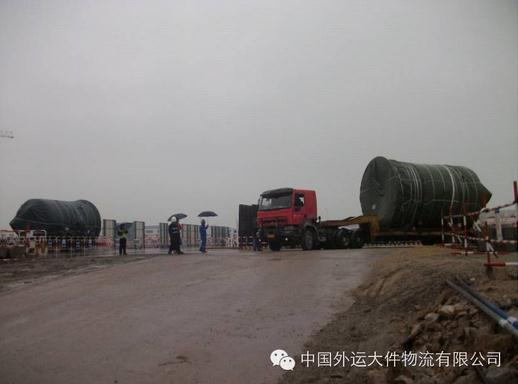

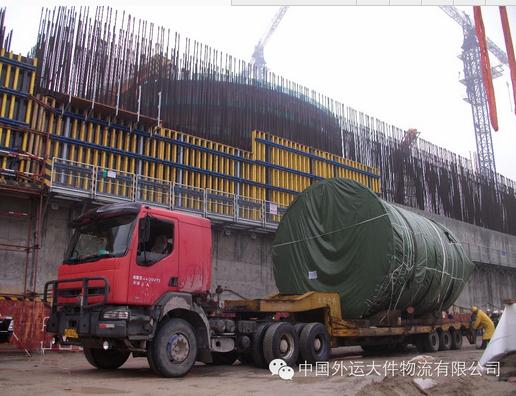

圖說:2016年1月5日15時03分,經過兩個小時的冒雨作業,運輸福清核電5#機組硼注箱的車輛穩穩地??恐付ㄐ盾囄恢?。福清核電5#在建機組采用的是中核“華龍一號”技術,這次操作也是外運大件核電團隊首次參與“華龍一號”全球首堆示范工程。
時間緊迫的運輸任務
元旦假期剛過,外運大件福清核電現場項目部即收到業主通知,由于現場安裝進度要求,需要于次日(即1月5日)將福清核電5#機組硼注箱從堆場運輸至現場安裝位置。時間非常緊迫,項目部接到通知后立即啟動相應工作程序,組織施工人員和施工工機具,并對設備進行了實際查看和測量。硼注箱長6.9米,最大直徑4.5米,重約20噸,下部由兩個木制鞍座支撐,設備由地面堆場運輸至核島底部安裝位置。核電無小事,經驗豐富的操作團隊立即投入緊張的運輸準備工作中。
大下坡+急轉彎+路面濕滑

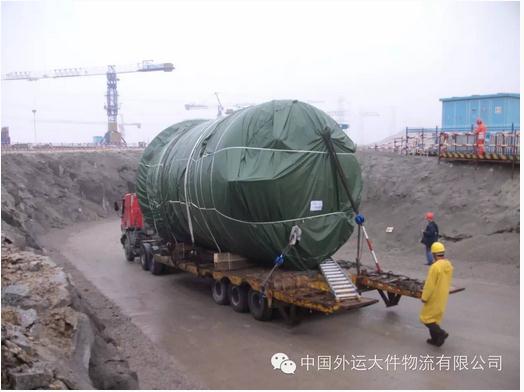

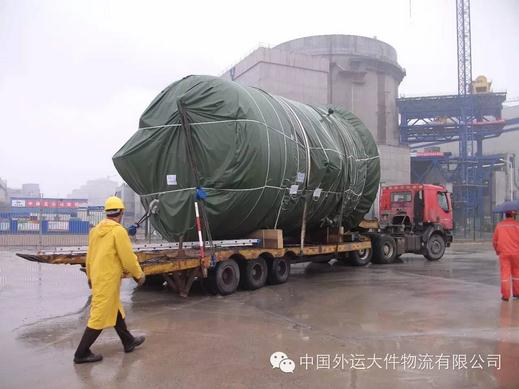

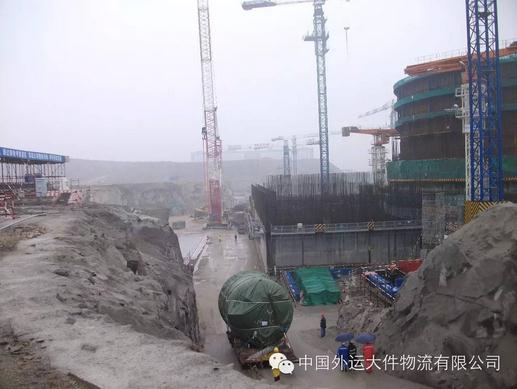

經過對運輸道路的勘察,運輸距離約六百米,但是地面到安裝位置為下坡,高度差在四十余米,最大坡度約為20°,且中間有一個90°急轉彎,并存在橫向坡度??紤]到運輸難度較大,現場啟動了高風險作業程序,充分考慮到了在施工作業中可能發生的危險,并提前做好應對措施。
細節保障安全
運輸當日天公不作美,天空下起了雨。但由于現場安裝進度的緊迫性,CNPE現場決定在保證安全的前提下按原計劃進行作業。

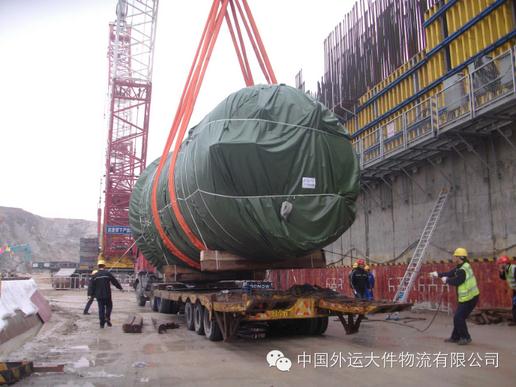

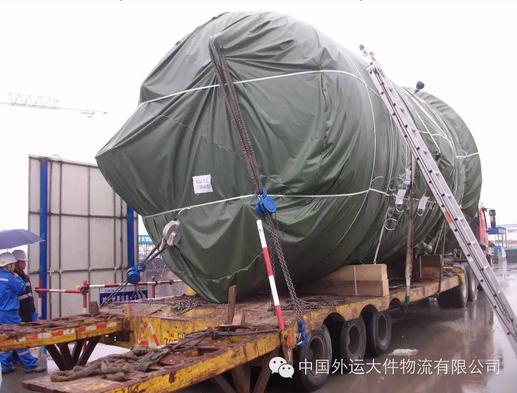

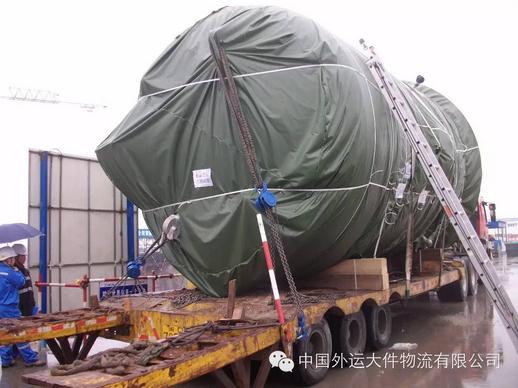

此次運輸的難度主要是下坡坡度較大,加之下雨,地面和設備都相對濕滑,更增加了運輸難度。設備裝車后,采用八字封剎的方式固定設備,同時根據既定方案設定以及設備的特性,在兩個鞍座中間襯墊了一道枕木增大摩擦力,同時設備中部采用吊裝帶圍捆緊固的方式,將設備固定在車板上。考慮到雨天對道路和設備的影響,為保證設備運輸萬無一失,施工人員將設備和車輛鵝頸之間的空隙用枕木保護性抵住,另外還隨車準備了多個木方,以應對車輛抱死打滑現象,對設備運輸安全起到了防范和保護作用。
福清核電5#機組硼注箱是2016年福清核電現場運輸的第一件大型設備,也是外運大件首次參與“華龍一號”設備運輸工作,由于存在較大的運輸難度,加上“華龍一號”的高關注度,福清核電業主、現場CNPE各部門和各參見單位都高度重視。現場操作人員周密部署,謹慎操作,再次體現了外運大件的專業實力。
此次運輸是我司參與福清核電5、6#機組建設的一個良好的開端,項目團隊想業主之所想,急業主及所急,始終堅持“服務創造價值”,專業的操作水平、高效的反應速度和優質的服務質量再次受到了業主的肯定!
