秦山二擴工程3號壓力容器成功就位
來源: 核電秦山聯營有限公司
發布日期:2009-02-17

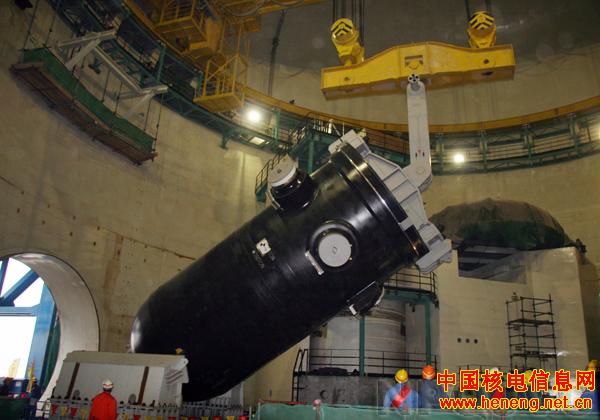

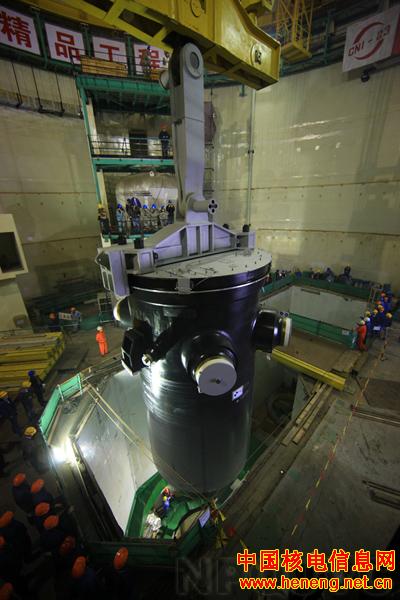

2月16日,春雨綿綿的擴建現場一大早就異常繁忙。3號反應堆廠房20米平臺上,施工人員正在緊張地進行“零點坐標”設備入座前最后的準備工作。8點,反應堆壓力容器在有序地指揮中開始起吊,經過提升、翻轉、豎立等步驟,10點53分,這個龐然大物準確地安插在反應堆堆心。
3號反應堆壓力容器由中國核動力研究設計院設計,韓國斗山重工株式會社進行制造。自2005年10月設備制造工作全面啟動至今,歷時3年多。為了加強制造過程中的質量和進度控制,公司領導高度重視,成立國內專家專項小組的同時,不間斷地派人進行駐廠監造。最終克服了工藝難點并得到了國家核安全局的認可。
1月22日,為減少對擴建工程的損失,葉奇蓁總設計師、劉崇都總經理助理率領驗收組趕在春節前對3號反應堆壓力容器進行出廠驗收。經過清點供貨數量、審查竣工資料和檢查設備外觀以及重要尺寸等驗收程序后,鄭重地在驗收意見書上簽字,設備順利出廠。

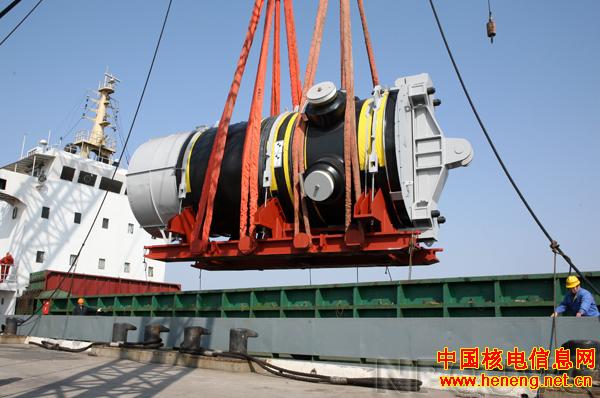

經過近6天的海上運輸,壓力容器于2月12日上午7點抵達我公司大件碼頭。在工程處、保衛處等相關部門的通力協作下,設備順利地在當晚運抵擴建工程現場。
3號反應堆壓力容器的到貨就位,為其它設備的安裝提供了參照坐標。
(文/趙強、劉英奇、黃強、 圖/黃強、王艷、邵帥)
