來源: 中國核工業第二三建設公司 發布日期:2009-02-16

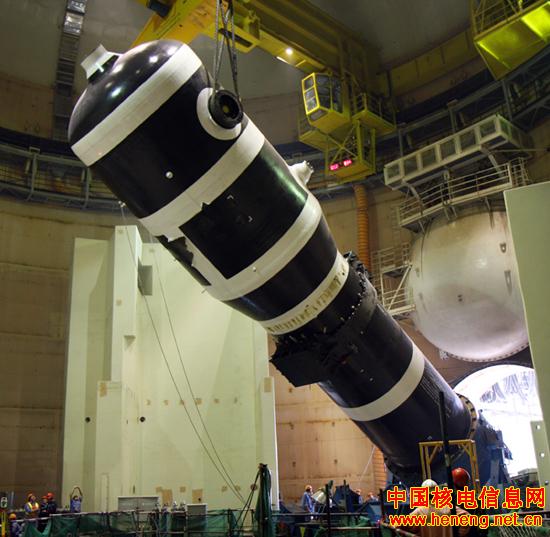

2月14日下午6點,隨著首臺蒸汽發生器被順利引入反應堆廠房并成功連接到4個垂直支撐柱上,核反應堆安裝公司順利完成了嶺澳二期4號機組首臺蒸汽發生器的吊裝任務。 此次吊裝的蒸汽發生器重量達331.3噸,最大外形包裝長度21.12米,于2月7日運抵嶺澳二期現場,并于2月9日成功吊裝至20米平臺且順利引入核反應堆廠房。 隨著首臺蒸發器的順利吊裝就位,其干保養等后續工作也將展開。
(核反應堆安裝公司 劉麟)
