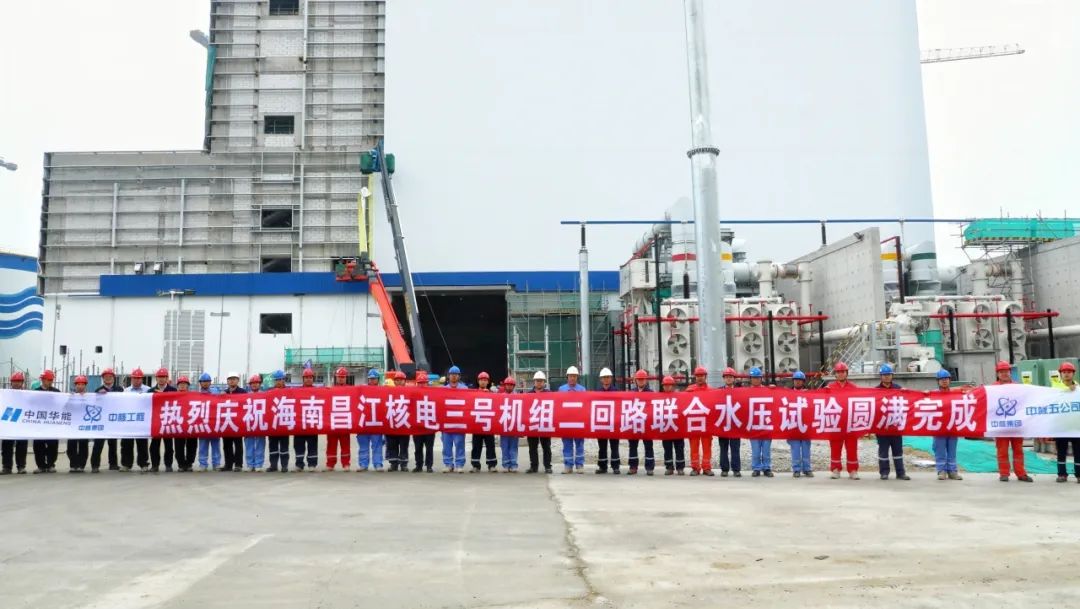

海南昌江核電廠3號機組二回路聯合水壓試驗圓滿完成
來源: 中核工程
發布日期:2025-03-19
海南昌江核電廠3號機組二回路聯合水壓試驗在各方的全力配合下于2025年3月18日凌晨2點開始升壓,在6點30分完成試驗壓力平臺(11.05MPa)穩壓,7點05分泄壓至設計壓力平臺(8.5Mpa),7點35分穩壓完成,8點50分泄壓完成。過程共歷經5個試壓平臺,均經各方驗證合格。至此,海南昌江核電廠3號機組二回路聯合水壓試驗圓滿完成。

在海南昌江核電廠3號機組試驗過程中,海南項目部及參建單位始終踐行“安全第一、質量第一”的核安全文化。試驗籌備期間,項目成立專項組,建立“專項周例會+日例會”機制,對施工過程中遇到的問題高效、快速地解決,確保施工過程中的安全、質量。在試驗前專項組還組織編制了試驗的組織方案,對過程中的每個環節及試驗過程中人員的分工、站位進行了安排,確保信息傳遞順暢、資源高效調配及各個環節的無縫銜接,保證了試驗過程的順利、安全及高質量的進行。
二回路聯合水壓試驗是繼爆破吹掃后二回路系統的又一關鍵試驗,是核電機組建設的核心環節,旨在驗證蒸汽發生器二次側、主蒸汽系統及配套管道的密封性、耐壓強度及安裝質量。此次試驗的成功,為后續冷態功能試驗奠定了堅實基礎。
二回路聯合水壓試驗的圓滿成功,也是一個新的起點,海南項目建設團隊將繼續勠力同心,聚力攻堅,為構建海南綠色能源島貢獻力量,為新時代海南改革開放提供能源保障。
網友評論請注意
遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。
中國核電信息網擁有管理留言的一切權利。
您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。
中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。
如您對管理有意見請用意見反饋向網站管理員反映。
