華龍一號漳州項目2號機組鋼襯里模塊4吊裝完成
來源:中國核電工程有限公司 發布日期:2021-08-03
2021年8月2日
由中核工程總承包的華龍一號漳州項目2號機組鋼襯里模塊4順利吊裝就位。
清晨5點,各單位參與吊裝人員已全部到達現場,對模塊吊裝前的各項準備工作進行再次的核查,確保一切準備就緒。

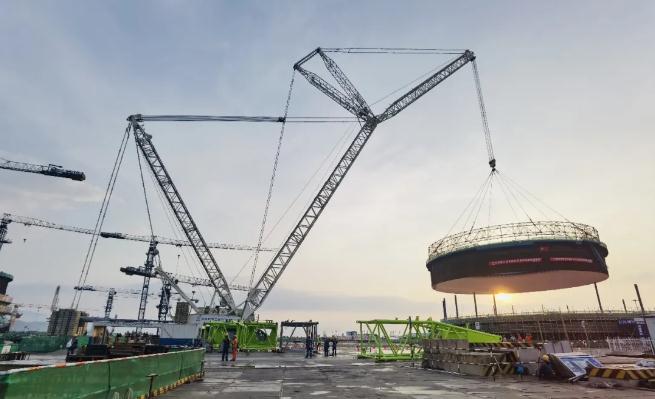

清晨5點46分,正式起吊。
上午8點36分,安全吊裝就位。
2號機組鋼襯里模塊4主要由6mm厚的鋼板及外側縱、橫向錨固角鋼和錨固釘焊接而成,筒體內徑46800mm,高7.58米,重76.12噸。底部安裝標高19.955米,頂部標高27.535米。本次2號機組模塊4的劃分及拼裝,采用的是基于1號機組全模塊化建造的基礎,為了實現PCS熱交換器支架及環吊牛腿與鋼襯里全面模塊化建造的優化方案,在國內外均屬于首次創新應用實踐。
自2019年10月16日1號機組開工到今天,漳州項目“華龍一號”工程各個節點在穩步推進,安全質量可控。漳州華龍現場五千多名核工業人,以“華龍一號—國家名片”為目標,團結一心,不斷開拓創新,發揚新時代核工業精神,努力打造“華龍一號”精品工程。
網友評論請注意
遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。
中國核電信息網擁有管理留言的一切權利。
您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。
中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。
如您對管理有意見請用 意見反饋 向網站管理員反映。
