“華龍一號”示范工程福清核電6號機組EMP應急柴油發電機組首啟成功
來源:中國核電信息網 發布日期:2020-12-16

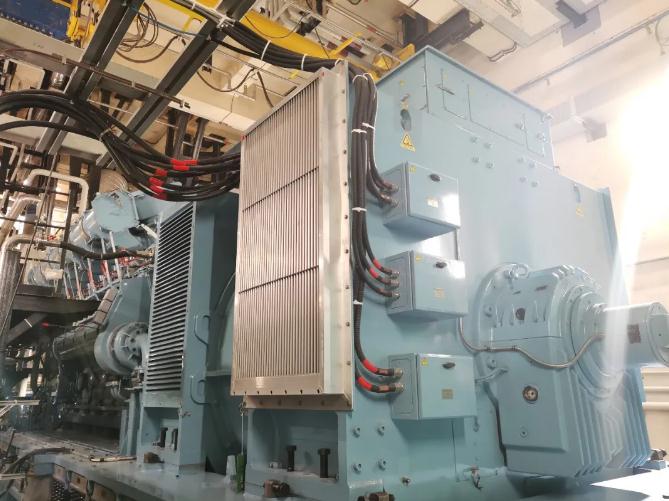

12月16日16點06分,“華龍一號”示范工程福清核電6號機組A列應急柴油發電機組穩定運行在600轉/分額定轉速平臺,經中核工程福清項目調試試驗組、工程管理部,二三公司和陜西柴油機重工集團廠家聯合檢查確認柴油機各項參數正常,標志著由中核工程總包的福清核電6號機組EMP應急柴油發電機組首次啟動成功!
福清核電6號機應急柴油發電機組由陜西柴油機重工集團成套供貨,屬于示范工程的大型國產化系統與設備。工程管理部組織各參建單位在福清核電5號機組的土建施工、安裝和調試經驗基礎上,施工期間將一系列變更提前落實到位,在施工工序、調試介入檢查等環節進行了優化。
6DA專項安裝工作基本完成后,調試小組從2020年10月中旬開始全面介入,開展EMP09/10/13試驗,將調試工期盡可能并行在油沖洗和管路恢復的主線作業中。在此期間,調試專項總指揮柳鵬多次組織各單位和廠家召開柴油機首啟先決條件梳理會,制定行動項,積極協調各方資源,進行閉環管理。2020年12月8日,6DA開始首次進燃油,核島工藝隊經過三天連續作業,將燃油充注完成,油泵具備試車條件,打通了首啟前的“最后一公里”。
柴油機首啟試驗首先按規程進行僅機調模式的啟動,分別維持在300轉/分和600轉/分轉速平臺,隨后在這兩個轉速平臺進行帶電調模式的啟動,檢查柴油機組運行正常。
首啟完成后,調試小組將進行單排快起、空載勵磁、二極管斷相、假同期和真同期并網、穩態運行與性能驗收等一系列調試試驗。只有全部試驗合格,6EMP才正式具備可用條件。接下來,柴油發電機組團隊將繼續秉持團結一心,勇于擔當的工作精神,細致準備,精心調試,力爭用最高的效率將6EMP宣布可用,為機組冷試再添電源保障!
網友評論請注意
遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。
中國核電信息網擁有管理留言的一切權利。
您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。
中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。
如您對管理有意見請用 意見反饋 向網站管理員反映。
