5月29日7時58分,漳州核電“華龍一號”1號機組鋼襯里模塊二吊裝,實現1號機組鋼襯里模塊化施工的又一關鍵節點。此次吊裝歷時1小時30分鐘,比模塊一吊裝用時縮短了20分鐘,歷經起鉤、旋轉、落鉤等環節后,與模塊一完美對接。

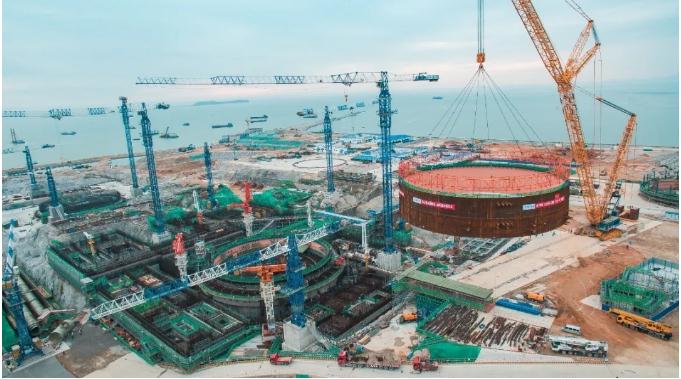

吊裝現場
1號機組鋼襯里模塊二由核島反應堆廠房安全殼筒體二段與筒體三段組成,重達114噸。為保證模塊二順利吊裝,中核二四公司漳州核電項目部、核電安裝公司充分汲取模塊一成功吊裝經驗,提前啟動模塊吊裝梳理工作,共召開專題會議30余次,技術梳理及技術交底13次,梳理先決條件清單130余條,保證了模塊二安全、平穩、精準地吊裝。
