全力以“復” | 華龍一號的“藍寶石”鑲嵌完成
來源:中國核電工程有限公司 發布日期:2020-03-31

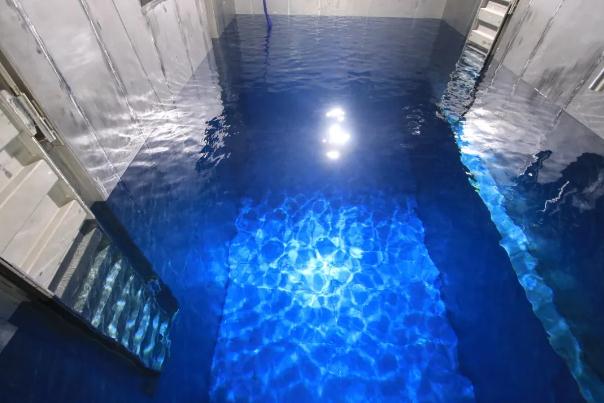

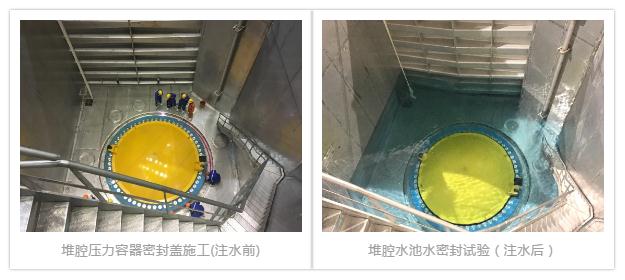

2020年3月,“華龍一號”全球首堆示范工程福清5號機組非能動堆腔注水箱水密封試驗合格。至此,“華龍一號”首堆不銹鋼水池水密封試驗全部合格,不銹鋼覆面安裝工程全面進入施工收尾階段,為“華龍一號”全球首堆示范工程福清5號機組裝料等一級里程碑節點實現創造條件。
“3年4個月”

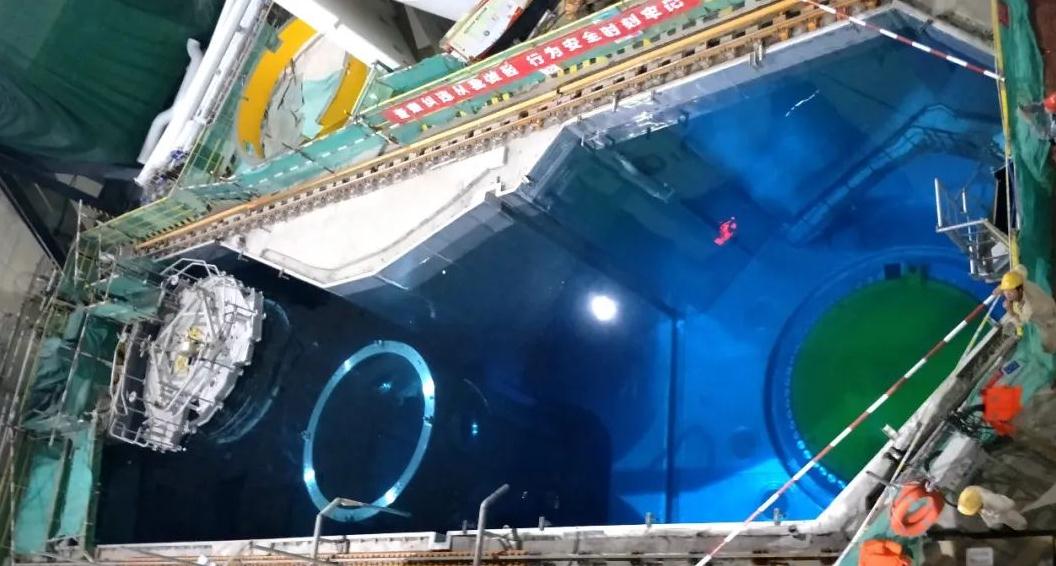

“華龍一號”首堆不銹鋼水池自2016年12月開始安裝,在工程總承包方中國核電工程有限公司統籌組織下,在華龍大團隊的共同努力下,歷時3年4個月,不銹鋼覆面施工專項組強化執行力、優化施工邏輯,不銹鋼覆面施工過程中的難題一一解決,最終完成了“華龍一號”首堆不銹鋼覆面的施工工作,向著“華龍一號”并網發電的目標更近一步。

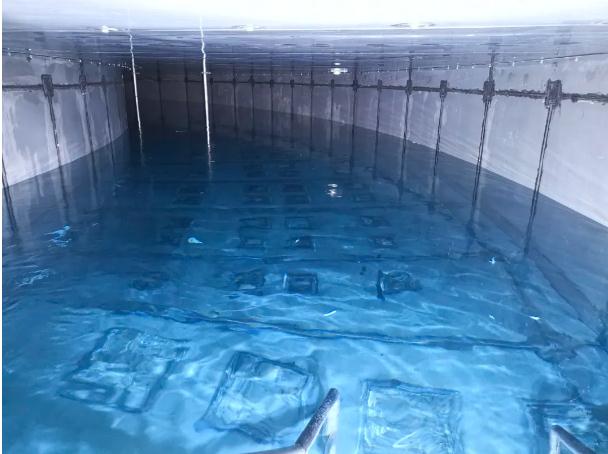

燃料廠房不銹鋼水池
內置換料水箱

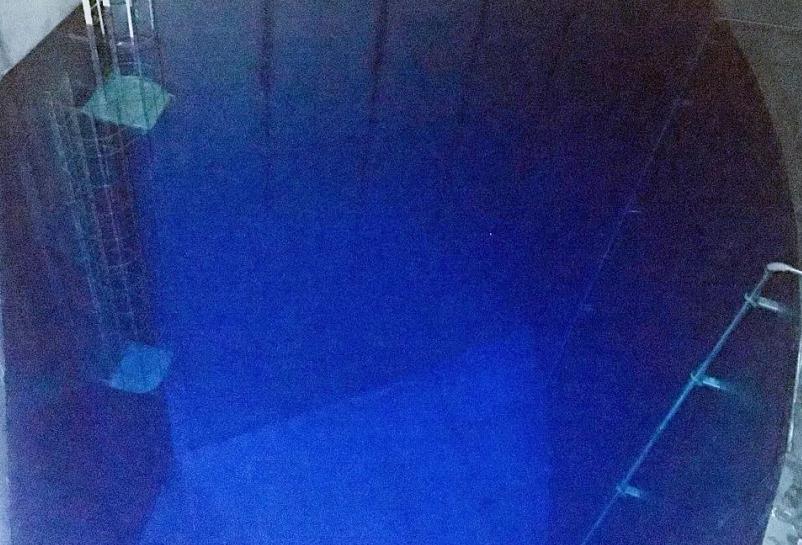

非能動堆腔注水箱

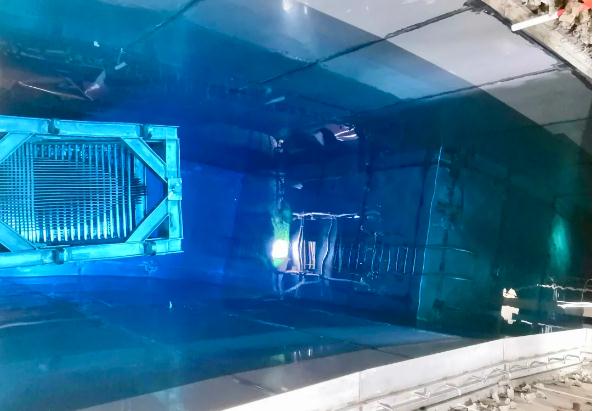

堆腔水池
非能動熱量導出水池
華龍水池 與眾不同

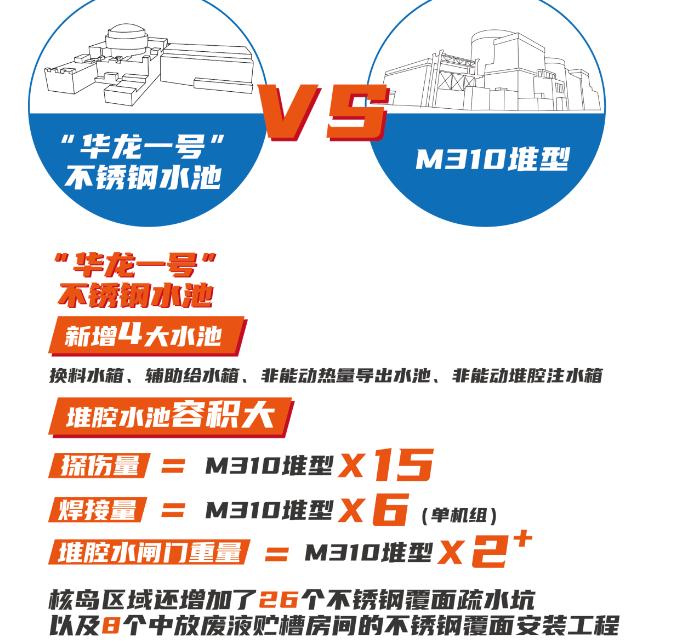

“華龍一號”不銹鋼水池與M310堆型大不同,在M310堆型原有堆腔水池、燃料廠房不銹鋼水池兩大水池的基礎上,“華龍一號”新增4大水池:內置換料水箱、輔助給水箱、非能動熱量導出水池、非能動堆腔注水箱。
其中“華龍一號”堆腔水池設計比M310堆型的容積大,堆腔水閘門重量是M310堆型的兩倍多。
“華龍一號”單機組不銹鋼水池的焊接量是M310堆型約6倍,探傷量是M310堆型約15倍。
此外,設計在核島區域還增加了26個不銹鋼覆面疏水坑,以及8個中放廢液貯槽房間的不銹鋼覆面安裝工程。
這些優化意味著“華龍一號”首堆不銹鋼水池工作量陡然倍增,大大增加了施工周期和難度,因此優化施工、提高工效、勇于創新是貫穿“華龍一號”首堆不銹鋼水池施工的永恒主題。
CNPE專項管理
為確保“華龍一號”首堆不銹鋼水池施工有序開展,在中核工程的部署下,福清項目部組織各參建單位成立不銹鋼覆面施工專項組,統籌協調不銹鋼水池各項施工。
華龍建設者說
回首六大水池施工歷程,一幕幕浮現在眼前。
參與六大水池施工的每個人都認真負責,扛住了壓力,保證了不銹鋼水池滿足NCC、冷試、熱試等節點需求。
“華龍人”不怕吃苦,甘于奉獻,專注質量,用自己的責任和專業精雕細琢,灑下的汗水最終匯聚并鑲嵌成一個個不銹鋼水池,六大水池猶如鑲嵌在“華龍一號”身上的六顆藍色大寶石,閃耀著“華龍人”的智慧與力量。
