您的位置:中國核電信息網  >  工程與設備技術  > 基于工程投資的AP1000及M310+核電技術經濟分析

基于工程投資的AP1000及M310+核電技術經濟分析

來源:作者:劉 宏,陳志剛,湯 博,周 燦 發布日期:2008-04-29

                                           基于工程投資的APl000及M310+核電技術經濟分析
        Economic Analvsis on Project lnvestment for APl000 and M310+ Nuciear Power  TeChnology
                                          劉  宏1,陳志剛2,湯  博3,周  燦4
(1.中電投湖南核電有限公司,湖南長沙  410004;2.中國電力投資集團公司,北京  100032;3.國家環境保護總局核與輻射安全中心,北京  100088)
    摘  要:核電經濟性是參與電力市場競爭和持續發展的基礎。為更為本質反映核電在運營周期的經濟性,以某內陸廠址采取APl000和M310+技術為參考,基于工程造價對發電成本和上網電價進行分析比較,結果表明APl000雙堆機組主要經濟指標優于M310+技術;在考慮核燃料后處理及退役等外部成本情況下,核電與常規燃煤火電相比仍具有較強的市場競爭力。    關鍵詞:核電發展;能源政策;經濟分析;  自主化
    Abstract:Economics is the basis for nuclear powert to enter into electric power market competitionand develop sustainably.To reflect the distinctive economic characteristics Of nuclear technology duringoverall operation life-cycle,an island nuclear power site was taken as reference On project investment forcomprehensive analysis between APl000 and M310+ in this paper.According to detailed calculations andanalysis.the generation cost and wholesale electricity price Of dual-unit APl000 are superior to that ofM310+ nuclear technology,and both nuclear power technologies had market competitiveness while compared with coal-fired power,even taking consideration of such external costs of spent fuel reprocessing and decommissioning.
    Keywords:Nuclear power development;State energy policy;Economic analysis;Self-development
         核能在全球能源供應和社會經濟發展活動中的作用日益突出,一方面為所在國提供價格穩定的安全能源,同時為全球提供近零溫室氣體排出物的清潔能源。截止2006年底全世界核電裝機容量達到363GW,其發電量占全世界發電總量已經連續17年穩定在16%左右。國際原子能機構(1AEA)預測:2030年前世界電力將要求4700GW的新增發電能力,其中核能將提供約150GW [1]。世界核能協會(WNA)以2005年全球核能裝機為基礎進行分析,預測2030年基本方案和高估方案下核電需求分別將達到524GW和740GW [2]。這些預測表明,2030年前全球?qū)⑿略?00到400個新的核電機組。
        核電在我國尚處于發展初期,目前我國核電總裝機容量僅911萬kW,不足全國裝機總?cè)萘康?%。我國政府已制定“積極發展核電”的國家能源政策,到2020年核電裝機容量將達到4000萬kW。目前,我國已經基本掌握二代加改進型核電技術,并決定引進具有國際先進水平的三代核電APl000技術,建設浙江三門和山東海陽2個核電自主化依托項目,逐步推進先進壓水堆核電的自主化和國產化。對于核電發展而言,是否具有足夠的市場競爭力是其得以生存和發展的基礎。核電投資業主首先將考慮項目建造成本和投資收益,本文對APl000和M310+核電技術進行經濟分析比較。
1  APl000和M310十核電技術概況
1.1  APl000技術設計特點
       APl000為美國西屋公司開發的先進的非能動壓水堆(Advanced Passive PWR),是在AP600非能動技術的基礎上開發的1 000MWe級壓水堆。APl000設計目的是為了實現高安全性和良好的運行性能記錄,安全系統設計采用加壓氣體、重力、自然循環以及對流等自然驅動力,在不需要大規模的安全支持系統的條件下保持正常運行功能。非能動系統的使用也使核電廠的設計比起傳統的壓水堆核電廠有顯著的簡化,不僅減少了安全級設備部件的采購量,還降低了相應的安裝成本丌縮短了施工工期。
      APl000基于成熟的壓水堆核電廠技術,電廠設計利用的足壓水堆運行實踐中積累下來的成熟技術,已完成的測試項目能夠證明這些創新性的電廠特性將按設計和分析預計的那樣執行功能。APl000設計重點研究的另一個方面足電廠的呵操作性和可維護性,安全控制系統所要求的操縱員動作的數量和復雜度都達到了最小,方法是盡量取消操縱員的動作而不是將其自動化。APl000電廠設計壽命為60年不更換反應堆壓力殼,考慮強制和計劃停堆后電廠可用率高達93%,機組可以保證100%甩負荷而不用停堆[3,4,5]。
       核電安全的最終日標是建立并保持對輻射危害的有效防御,保護廠區成員、公眾和環境。APl000設計符合美國核管會的確定論安全準則和概率風險準則,設計控制文件(DCD)和概率風險分析(PRA)報告的結果表明:該設計的堆芯破損和大量放射性泄漏的頻率很小,達到了先進反應堆URD設計的預定目標,并具有很大的安全裕度;由于安全殼隔離和冷卻的改進,設計融入了減少照射時間、距離、采用屏蔽以及減少輻射源等基本準則,使工作人員受照劑量合理可行盡量低(ALARA)[3,4l。
1.2  M310+技術概況
       在我國20多年核電發展基礎上,通過大亞灣核電廠和嶺澳一期等工程的實踐,結合已建項目技術開發、裝備制造和項目建設經驗,我國正在形成自主設計、制造和開發百萬千瓦級核電廠的能力。M310+技術是以嶺澳一期工程為參考,用輕水作慢化劑和冷卻劑的三環路壓水堆型雙機組布置核電廠。M310+技術在現有成熟技術基礎上通過引進、消化、吸收和創新,并適當考慮先進壓水堆要求的核電產業自主化方案,以此全面掌握改進型第二代壓水堆核電廠的工程設計和設備制造技術。其主要工藝系統和重要工藝設備除了改進部分外,與參考核電廠嶺澳一期工程技術參數基本相同。
       M310+技術在現有成熟技術上已確定多項重要技術改進,其中包括在初始堆芯中即采用全M5AFA-3G燃料組件,以滿足最大燃耗要求和增大熱工裕量,并提高核電廠運行經濟性;反應堆壓力容器簡體采用環狀鑄錠鍛件制造,取消活性區環焊縫,提高其綜合機械力學性能,縮短制造工期,減少役前和在役檢查工作量;增大應急給水箱容積(約l 000m3提高安全性等。另外,根據核電機組單機功率不斷增大的發展趨勢,汽輪發電機組擬定采用半速汽輪發電機組,以提高建設及運營期的綜合效率和經濟性能[6,。
1.3  APl000及M310+主要技術參數
        第三代核電技術設計的原則是以第二代積累的技術儲備和運行經驗為基礎,針對其不足之處開發采用經驗證叮行的新技術,采用非能動安全系統、數寧化控制系統和模塊化建設等技術,以顯著改善其安全性和經濟性來滿足URD、EUR文件和NUSS建議法規的要求。具體安全性和經濟性指標主要包括:堆芯熔化事故概率低于1.0X10”堆.年,大量放射性釋放事故概率低于1.0X10-6堆.年,核燃料熱工安全余量不低于15%;機組可利用率不低于87%,設計壽命為60年,建設周期不大于54個月。APl000為第三代核電技術的典型代表,安全性和經濟性滿足URD文件要求,基本技術參數及其與M310+比較見表1[4,5,6]。
    表1  APl000及M310+核電機組基本技術參數
序號    參數名稱    單位    APl000    M310十
  1  機組類型    二環路PWR 三環路PWR
  1  設計壽命       年    60    40
  3  換料周期       月    18—24    12~18
  4  反應堆熱功率    MW    3415    2905
  5  機組額定功率    MW    ≥1 117    = 1 000
  6  機組可利用率    %    ≥93    ≥82
  7  極限地震SI,2    g    0.3    0,15
  8  熱工設引流量    m3/h    34050x 2    22 840x 3
  9  運行壓力    MPa(abs)    15.5    15.5
  10  設計溫度    ℃    343.3    343
  2  核電項目工程投資分析
  2.1  我國已建核電工程投資概況
         核電廠造價一般分為基礎價、固定價和建成價?;A(chǔ)價足以計價當期的設備材料價格、人工機械價格和財政稅收政策等有關規定為基礎,以基準時間估算確定的核電廠投資總造價;固定價是在基礎價的基礎上考慮逐年物價浮動的建設造價總投資,亦即工程建設所需籌措的資金總額,承包商的設備供貨、建筑工程、安裝工程、設計和工程服務的結算也以固定價為準;建成價是固定價與建設期利息之和,直接影響發電成本、電價水平及電廠的經濟效益。核電廠建設工期一般為5~8年,由于核電廠融資成本高和工期長的特點,考慮價差和利息等影響必然造成資金的高風險。
         目前國內運營和在建的核電廠主要有大亞灣、嶺澳一期、泰山—期、二期、三期和田灣等項目。大亞灣核電站(2X984MW)是我國第一座國外引進的商用核電廠,由于當時我國沒有建設大型核電廠的經驗,全部電站設計、建設、設備、管理等工作主要由國外公司進行,工程投資造價很高。嶺澳核電廠一期(2X990MW)是大亞灣核電廠的翻版加改進,項目管理模式以我為主,建設、調試、生產、部分設計和設備制造實現了自主化,國產化比例接近30%,縮短了建設工期,降低了投資造價。秦山二期工程(2X642MW)為國內具有自主知識產權的核電項目,建設模式是“以我為主、中外合作,部分引進國外技術”,實際建成價單位投資相比大亞灣和嶺澳一期有大幅降低[7]。我國已建和在建核電廠設計造價等基本情況如表2所示。
    表2  我國已建和在建核電廠基本概況
項目名稱 規模/MW  并網年份,
  大亞灣    2X984    1993/1994    495    44.0    1 738    1 946    2236
  嶺澳一期    2X990    2002/2002    432    36。4    1419    1 591    1 836
  泰山一期    lX300    1991    420    2.1    NA.*** NA.***    685
  秦山二期    2X642    2002/2004    414    17.8    1 020    1 149    1 386
  泰山三期    2X728    2002/2003    470    28.0    1 279    1 435    1 923
    田灣    2x1 060    2006/2007    455    32.0    1 194    1 335    1 509
  合計(均值)    9108    (448)    (160.3)    (1 760)
    注:  *2002年及以后批復上網電價;**1美元=8.27元人民幣;***NA.此數據空缺(下同)。
2.2  M310+技術工程投資估算及構成
    從國家能源安全和核電技術創新的需要考慮,我國核電發展必須走自主化、國產化的發展道路,這也是降低核電廠工程造價和提高市場競爭力的必然選擇。通過三大核電基地大亞灣、秦山、田灣等核電項目的建設,我國目前還不完全具備對百萬千瓦級壓水堆的國產化能力,通過提高自主化設計和制造的程度將大大降低工程投資。根據大亞灣竣工決算分析表明:項目設備購置費約17億美元,按70%國產化率預計為10.91億美元,僅為進口設備購置費的64%。同時,設計和建造自主化也將降低工程造價約50%和30%[7J。    某核電項目的廠址條件,采取二代加改進M310+技術方案,根據項目建設進度計劃進行投資估算[6]。1 000MW級核電廠工程固定價單位投資11 329元/kW,折合1 481美元/kW,各項投資構成比例見表3。在固定價投資構成中,核島、常規島、BOP三部分單位投資為948美元/kW。建筑、設備、安裝投資構成比例分別為18.7%,62.1%,19.3%;其中設備采購費用單位投資為589美元/kW,約占固定價總投資的40%。工程建成價單位投資12 771元/kW,折合1 670美元/kW,其中建設期財務費用約為固定價的13%。    表3 l 000MW級核電廠(M310+技術)投資估算及構成
 序號    工程或費用名稱
    1    前期準備工程    189    25    1.7    0    100
    2    核島部分    4142    541    36.6    24.9    75.1
    3    常規島部分    1 880    246    16.6    12.5    87.5
    4    BOP部分    1 232    161    10.9    6.2    93.8
    5    首爐核燃料費(2/3)    552    72    4.9    0    100
    6    工程其他費用    2 369    310    20.9    2.3    97.7
    7    基本預備費    774    101    6.8    7.2    92.8
    8    價差預備費    191    25    1.7    100    0
    9    31程固定價    11 329    1481    100    14.5    85.5
  注:,1美元=7.65元人民幣
2.3  APl000技術工程投資估算及趨勢

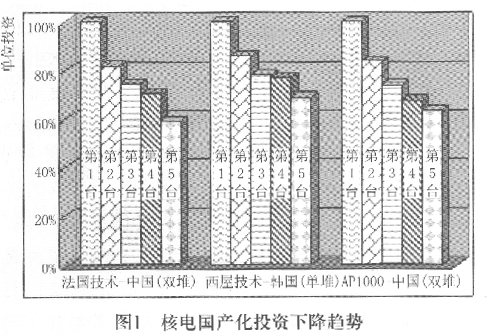

         根據國外有關機構對第三代先進反應堆的投資估算,工程固定價單位投資范圍為1 500~2000美元/kW,選取APl000首臺機組固定價單位投資1800美元/kW,加上建設期財務費用后建成價約2034美元/kW[2,8,9]。根據我國對法國核電技術建設引進和消化的實際情況,從第一個雙堆機組起,國產化率按照30%,50%,70%提升以至達到基本國產化來估算[6,71,投資下降趨勢為82%,75%,70%,59%。根據西屋從1986年在韓國建設的5個壓水堆經驗,第2至第5號機組單位投資下降趨勢為86%,78%,77%,69%[5)。

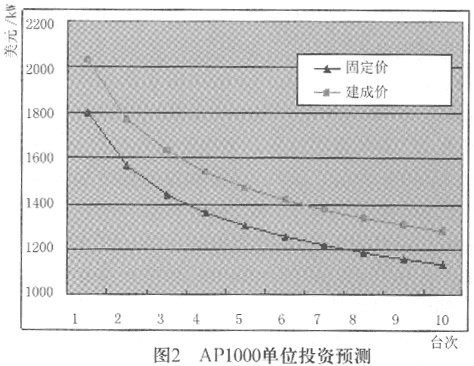

    根據以上中、韓兩國核電技術國產化情況,采用國際原子能機構推薦的能源技術學習效應計算公式[10],求得中、韓兩國學習彈性指數分別為0.2157和0.1944,中、韓兩國學習彈性指數平均值為0.2015。根據。二0.2015估算APl000投資—卜降趨勢及預測見圖1和圖2,第2至第5個雙堆機組固定價分別為1 504,1 331,1218和1144美元/kW。根據目前匯率和利率估算,APl000前4臺機組平均建成價約1 902美元/kW,第10臺核電機組建成價約1 279美元/kW,將控制在人民幣1萬元/kW以內。


3  核電技術經濟評價分析

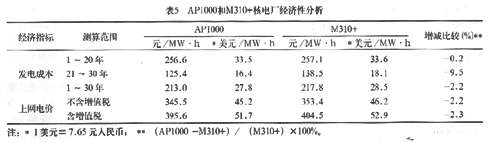

        根據國家部門頒布的建設項目經濟評價方法與參數、核電廠建設項目經濟評價實施細則等有關政策、法規和規定,結合目前國內商用核電廠建設工程經濟評價方法和參數取值,對1 000MW級雙堆核電廠進行發電成本和上網電價等財務測算和分析。財務評價計算期為30年,貸款利率和外幣匯率根據當期實際水平取值;固定資產按建成價扣除無形資產20年直線折舊法計列,無形資產及遞延資產按10年期限平均攤銷;增值稅、所得稅按照綜合取值14.5%和25%,資本金投資回報率按9%測算。內陸某核電項目采用APl000時運行前20年發電成本和計算期平均發電成本構成比較見表4,采用APl000和M310+的經濟性分析比較見表5。

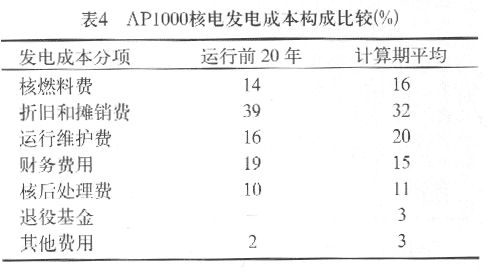

        表4  APl000核電發電成本構成比較(%)根據以上財務評價分析結果,M310+核電廠平均發電成本為217.8元/MW•h,平均上網電價為353.4元/MW•h,含增值稅平均上網電價為404.5元/MW•h。APl000計算期前20年發電成本與M310+基本持平,平均發電成本和上網電價比M310+約低2.2%,還貸和折舊結束后發電成本比M310+約低9.5%。財務評價分析計算結果表明:與目前國內正在運行和在建的商用核電廠相比,APl000和M3l0+核電廠發電成本和上網電價都足相對較低的,與華中地區某省份火電標桿上網電價402.5元/MW.h(含脫硫設備)基本持平,項目建成后將具有較好的財務盈利能力和上網競爭能力[6]。特別是APl000核電技術設計壽命為60年,國產化后建設工期和單位投資將人幅下降,將大大提高項日的財務盈利能力和上網競爭能力。
根據運行前20年及計算期發電成本及構成比例分析,APl000在計算期20年和30年平均發電成本分別為33.5美元/MW.1l和27.8美元/MW.h,略低于西屋公司測算的30—35美元/MW.h的發電成本[4,5]。發電成本主要由燃料費、折舊及攤銷、運行維護費、財務費用、退役基金及核后處理費等構成,其中與投資直接相關的折舊及攤銷、財務費用占發電成本47%,在核電/‘投產前20年占發電成本比例高達58%,山此可見核電項目投資對運營成本影響非常大。另外,燃料相關費用為發電成本的重要組成部分,前20年核燃料費及后處理費也分別占發電成本14%和10%,由—J;核燃料漲價等閑素高于西屋公司2004年測算水平[4,5]。綜合考慮火電的大氣污染、溫室效應、酸雨及重金屬排放等外部成本,核電廠將進一步提高對火電的發電成本優勢。
4  結束語
        核電作為安全清潔能源,與燃煤火電等常規電力具有較強的經濟競爭力,從長遠來看自主化和國產化足進一步提高經濟性的關鍵。因此,當前應采取“白主、開放、聯合、競爭”的自主化模式,促進“革新型”和“改進型”核電技術共同發展。加快推進APl000技術的“引進、消化、吸收、再創新”,同時在不違背統—技術路線原則下,開工建設—批“二代+”核電廠滿足電力需求,走出我國安全、經濟、先進的核電自主化持續發展道路。
    參考文獻
C1]lEA and OECD-NEA.Projected Costs Of Generating
    ElectJ—icity[R],http://WWW,ilea.fr,2005
[2]WoHd Nudear Association(WNA).Tile New Econ-
    omics of Nuclear PowertR],2005
[3]U.S.Nuclear Regulatory Commission.APl000 Fin-
    91 Safety Evaluation Report[R],htLp://www.nrC.
    gov/reading-rm/adams.html,2004
[4]Westinghouse Ekx:tfic Company.Wcsth~ghouse APl000
    Advanced Passive Plant[R].Proceedings Of ICAPP,
    2003
[5]Westinghouse Electric Company.Submission to DTI
  Energy Review Consultation On Nuclear Policy Fra—
  mework[R],2006
[6]核工業第二研究設計院.某核電廠可行性研究報告(總
  論)[R],2007年6月
[7]陳襯蘭.基于工程造價及發電成本的核電與火電比較閉.
    科技勺管理,2005(4)
[8]MIT.Tile Future Of Nuclear Power[R],http://web.
    mit.edu/nuelearpower,2003
[9]University Of Chicago.The Economic Future Of N—
  uclear PowerIR],http://www.a(chǎn)nl~gov/Special_Re—
  ports/,2004
[10)Alan McDonald,Leo Schrattenhoher.Learning[a-
  teS for energy teclmologies[J].Energy Policy 29,2001

我來說兩句
網名: 您的聯系方式: (電話,手機)
驗證碼:
查看評論(0)
網友評論請注意

遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。

中國核電信息網擁有管理留言的一切權利。

您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。

中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。

如您對管理有意見請用 意見反饋 向網站管理員反映。
