來源:海南核電 發布日期:2023-06-05

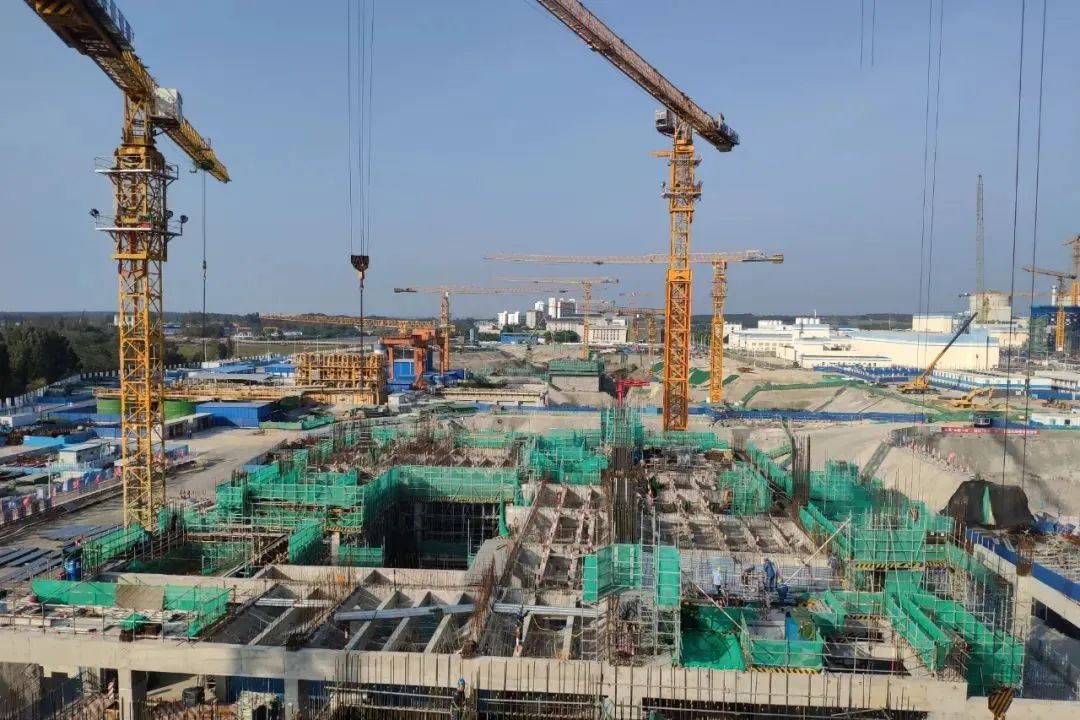

2023年5月30日03時30分,海南昌江核電基地“玲龍一號”多用途模塊式小型堆科技示范工程常規島運轉層結構混凝土澆筑完成,標志著該二級里程碑節點的順利完成,為后續7米以上結構施工奠定了堅實的基礎,同時也為主行車軌道交安節點創造了有利條件。
“玲龍一號”常規島運轉層結構由混凝土結構和鋼結構組成,需要土建與鋼結構專業隊伍協同配合,存在施工工藝繁瑣,交叉施工等特點。同時運轉層挑耳、梁板以及預埋件、套管、地腳螺栓眾多,精度要求高,施工難度大,此外由于海南步入高溫季節,氣溫炎熱,給現場造成不小的壓力。
為保證該節點的順利完成,海南核電工程管理處提前梳理該節點存在的風險,開展風險預警,組織各參建單位加強資源協調,優化施工工序,開展夜間施工,分區分段采用流水作業方式推進現場施工。工程管理黨支部發揮黨員模范的帶頭作用,開展現場監督檢查,實時掌握現場施工進展,協調解決現場制約問題,以“咬定青山不放松”的精神在確保現場安全、質量的情況下有力推動了現場施工,保障了該節點按期完成。
