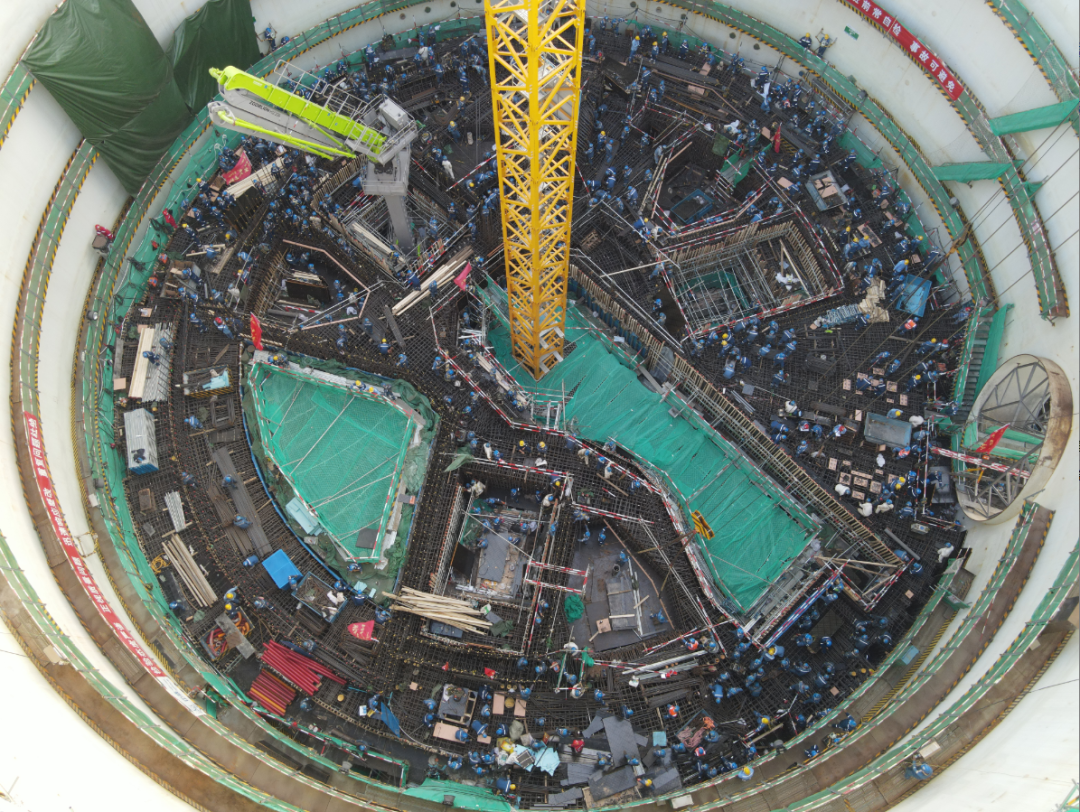

中核二二公司承建的“華龍一號”海南昌江核電3號機組內部結構16.5米板澆筑節點順利實現

來源:中國核電信息網 發布日期:2022-12-19

12月15日23時,中核二二承建的“華龍一號”海南昌江核電3號機組內部結構16.5米板澆筑節點順利實現,較一級里程碑計劃提前31天。這是3號機組內部結構最后一個大型節點,標志著3號機組穹頂吊裝關鍵路徑打通,為后續移交安裝工作奠定了堅實基礎。


本次16.5米板節點施工自11月20日啟動,絕對工期23天,于12月13日高標準通過國家核安全局綜合隱蔽驗收,施工過程中共鋪設、綁扎鋼筋640噸,澆筑混凝土1997立方米,施工面積達1120平方米。


匯全員合力,五隊齊心團結奮斗


自12月8日起,中核二二昌江核電項目部組織五個施工隊集中精力投入到16.5米板澆筑的緊張攻堅中,各隊團結一心、相互協作、群策群力,充分彰顯了項目部高舉團結奮斗旗幟,以實際行動踐行黨的二十大提出的“團結奮斗”時代要求。


匯技術合力,BIM建模精準指導

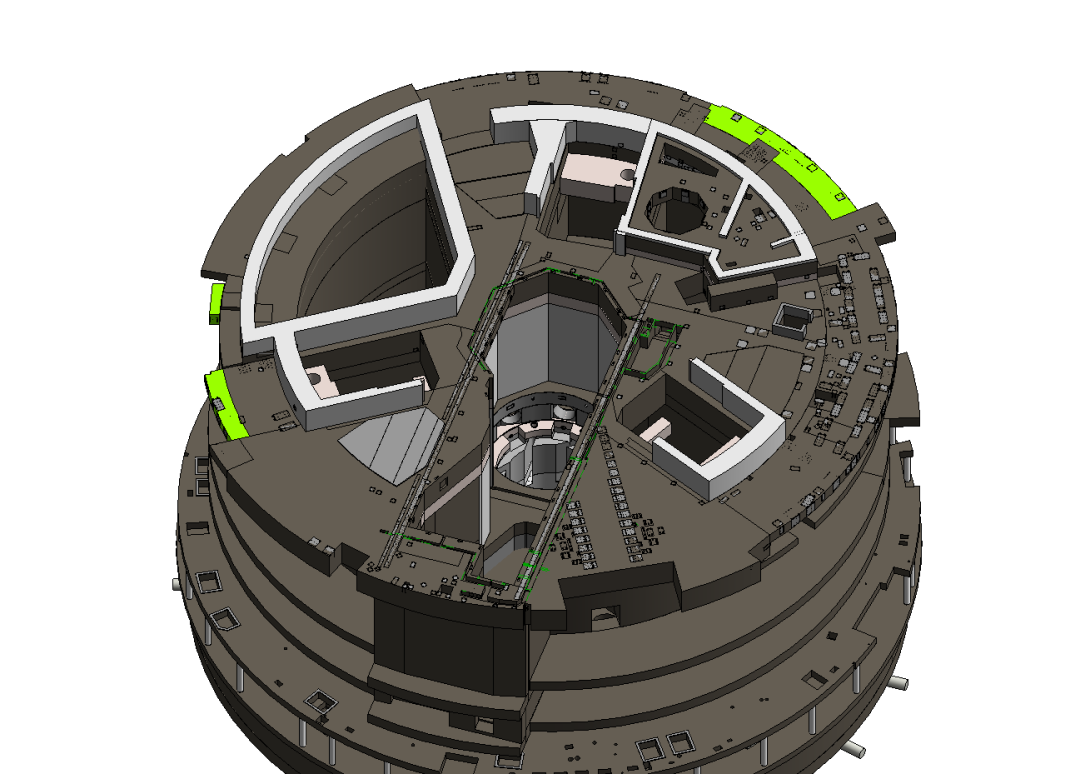

項目部派出各子項技術團隊優異力量加入準備小組,聯合項目部BIM工程師創建土建及鋼筋模型,做好檢查復核及交底討論工作。BIM模型的建成,使反應堆技術員在建模工程中快速發現問題,并第一時間與設計單位溝通協調,減少因圖紙變更影響工作效率的風險。


匯集體智慧,重點難點逐一攻克


項目部集思廣益,聯合上游總包、業主單位技術力量,逐一攻克施工過程中的各項重點難點。通過對鋼筋密集、預埋件安裝部件預識別,采取定向振搗控制方案保證了振搗范圍全覆蓋;在堆坑中心設置塔吊用于材料倒運,解決了內部結構復雜、操作困難的問題;對控制混凝土的水化升溫、延緩降溫速率、減小混凝土收縮、提高混凝土的極限拉伸強度等方面進行優化,有效實現了大體積混凝土裂縫控制。


匯黨建合力,扎實筑牢戰斗堡壘


在16.5米板澆筑施工過程中,項目部黨委積極聯合上游單位黨組織開展黨建聯建活動,成立黨建聯建“黨員先鋒隊”,建立工作群,每日發布《16.5米板黨員先鋒隊日報》,每周二、四召開先鋒隊日例會,對先鋒隊工作開展情況進行匯報討論,讓黨建聯建機制真正融入生產中心。攻堅期間,項目部各級黨員干部深入一線、以身作則,團結帶領班組發揚“四個一切”核工業精神、新時代核工業精神,全力保障節點施工順利實現。


后續,中核二二將繼續錨定目標不放松,把思想和行動統一到黨的二十大精神上來,萬眾一心、迎難而上、勇毅前行,為海南昌江核電建設和國家能源安全發展做出更大的貢獻。


我來說兩句
網名: 您的聯系方式: (電話,手機)
驗證碼:
查看評論(0)
網友評論請注意

遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。

中國核電信息網擁有管理留言的一切權利。

您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。

中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。

如您對管理有意見請用 意見反饋 向網站管理員反映。
