精“吊”細琢 舉“重”若輕 三門核電3號機組CA20模塊順利吊裝就位
來源:中核二二公司 發布日期:2022-08-16

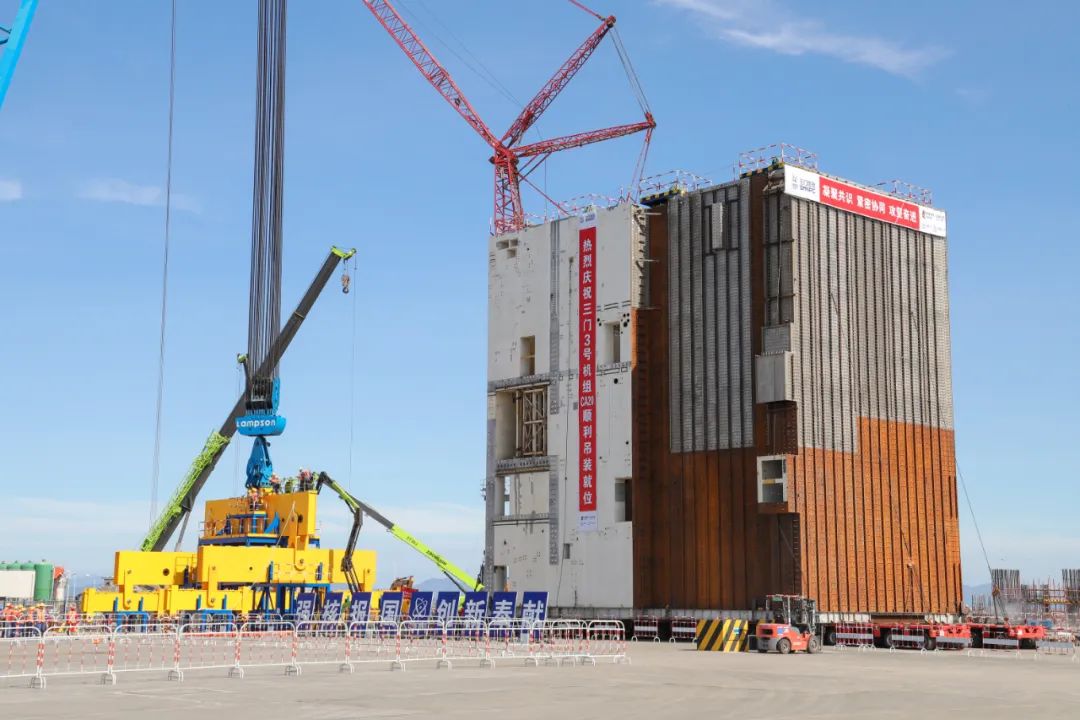

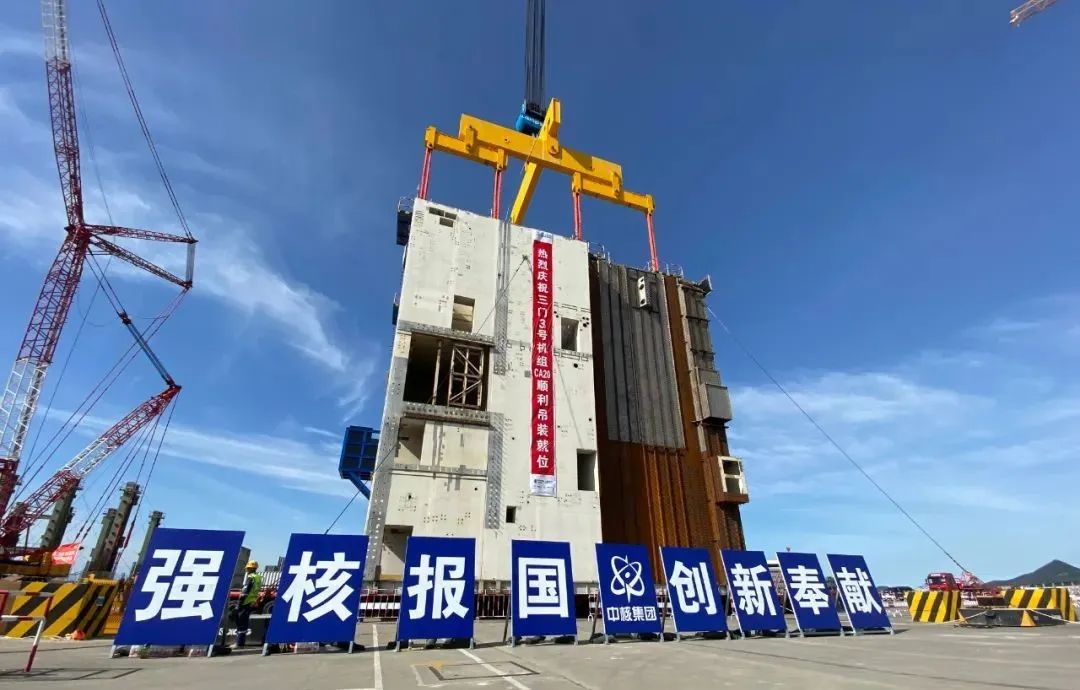

8月16日7時36分,經過起升、轉動、起升、回轉、變幅、下降、落勾等一系列吊裝動作,三門核電3號機組CA20模塊精準吊裝就位,標志著三門核電二期工程FCD后第一個里程碑節點順利實現。
大型長方體結構
CA20模塊硬核亮相

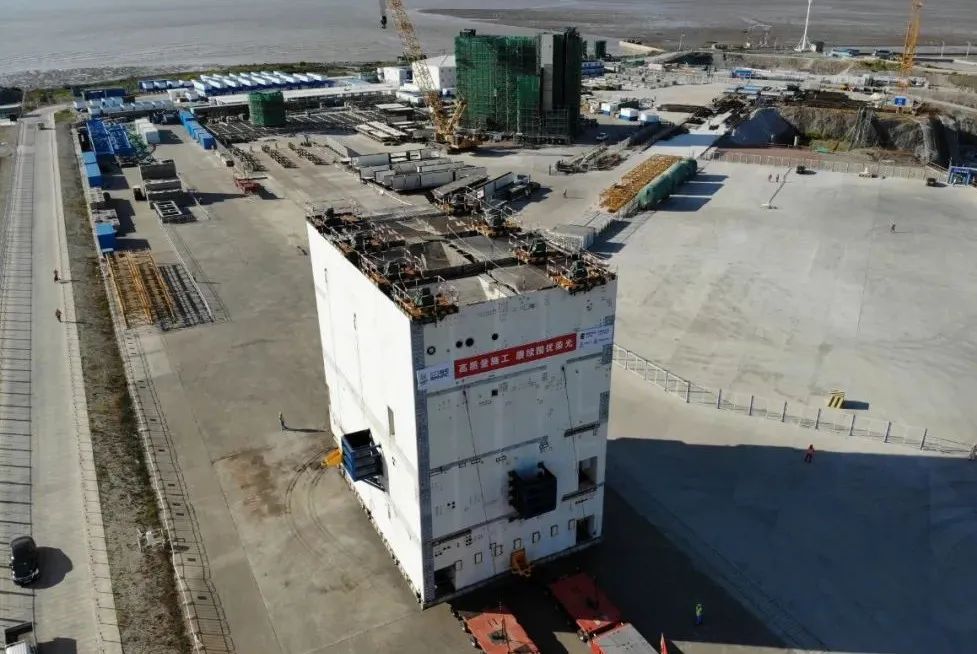

CA20模塊整體呈長方體形,長約20.5米、寬約14.5米、高約20.9米,是三號機組核島最大最重的結構模塊。模塊在組裝場地組裝完成,經過運輸至指定起吊區域、吊具連接、試吊、調平和正式吊裝后,安裝就位于核島輔助廠房5區和6區,是核島輔助廠房中主要用于乏燃料貯存、傳輸、熱交換以及廢物收集的大型鋼結構模塊。此次吊裝總計重量超過1000噸,采用2600噸履帶吊進行,整個吊裝過程安全、質量可控,安裝就位精度控制在軸線3毫米以內。

解決“卡脖子”問題
CA20模塊創新工藝應用大盤點
拼安裝過程中,中核二二三門核電建設團隊以精細化管理為抓手,圍繞工程建造“工期更短、成本更低、質量更優、安全可靠”目標,創新多種施工工藝。

CA20墻體子模塊采取立式組裝方式進行施工,有效保證了大尺寸結構模塊拼裝精度。同時,采用子模塊翻轉吊裝技術,降低了吊裝風險,提高了拼裝施工效率,確保了模塊拼裝施工質量和安全。

由于CA20模塊重量重、尺寸大、內部附件多且分布不規則,焊接量大,加之現場組裝場地靠近海邊,風大且空氣潮濕,為確保焊接質量,拼裝過程中采用自動焊工藝,墻體面板之間主要采用全焊透對接焊,部分采用塞焊和角焊,有效提高了焊接效率,降低了焊接勞動強度,且焊接質量穩定,縮短了工期。

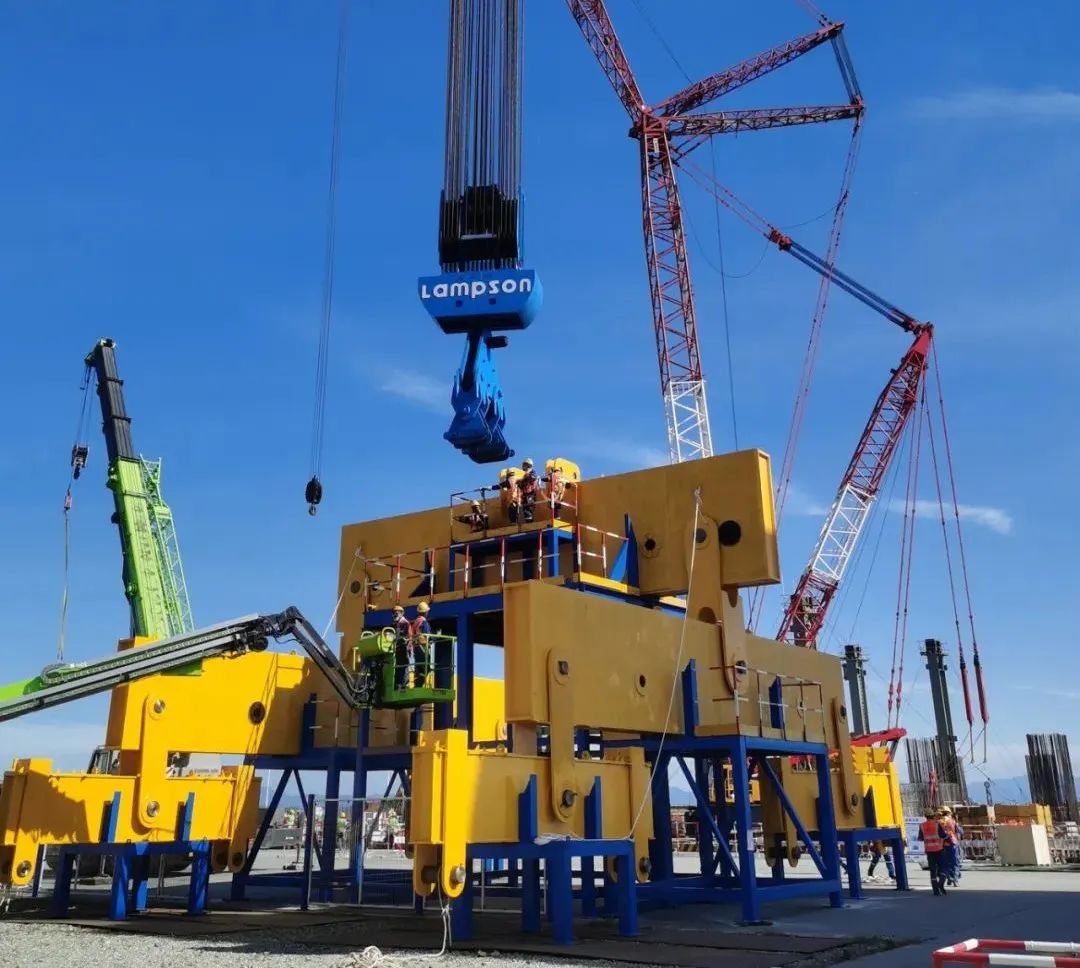

CA20模塊吊裝對水平度及安裝精度要求頗高,中核二二三門核電建設團隊通過設計1200噸級模塊專用吊具組裝平臺,應用高精度三維掃描儀,進行點云模型配準、處理及碰撞分析等,為模塊的順利吊裝及確保吊裝精度奠定了堅實技術基礎。
勇當“強核先鋒”
品牌黨建與節點攻堅深融合

中核二二三門核電項目部黨委創建“強核先鋒”品牌黨支部,劃分黨員“責任區”,開展“亮身份、亮標準、亮承諾、結對子”、爭創“黨員示范崗”等先鋒創建活動,為高質量打造標準化CAP1000示范工程筑牢“堅強堡壘”。

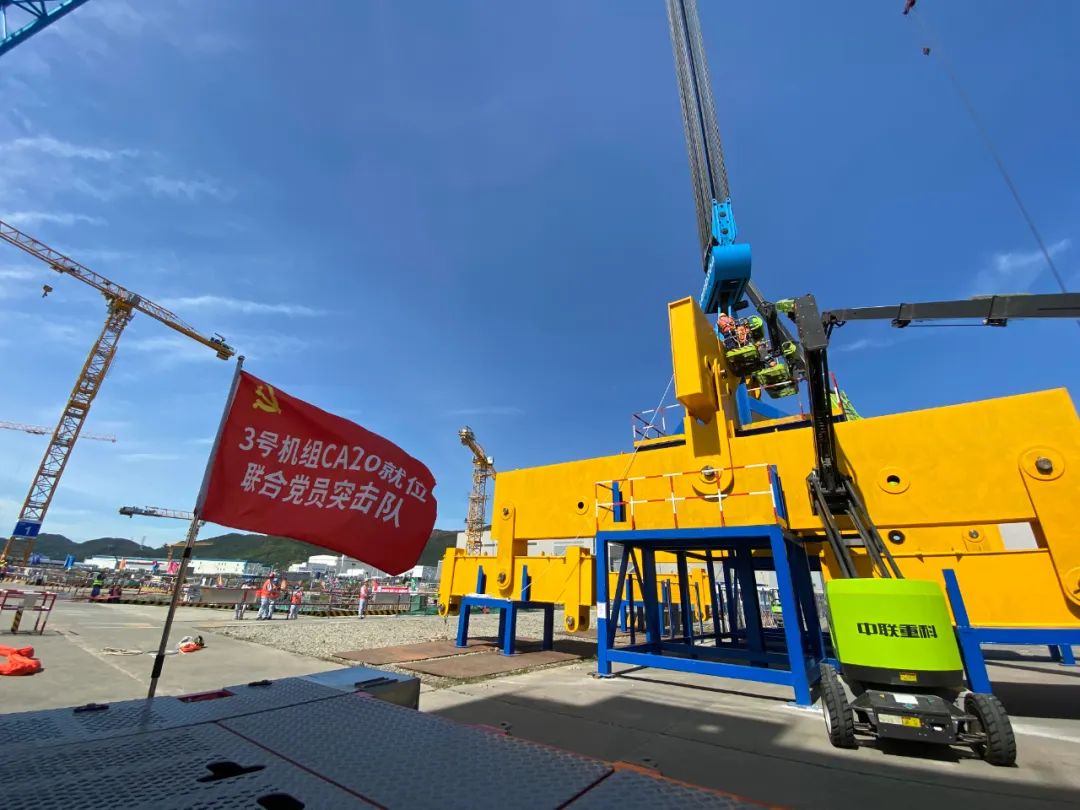

中核二二與上游單位聯合成立“三門核電3號機組CA20就位聯合黨員突擊隊”,圍繞里程碑進度目標,梳理先決條件,完善施工邏輯,識別過程風險,編制專項施工計劃,按技術管理、現場施工、機械設備等方面實行表單化管理,明確責任抓落實,做好資源組織與調配,大力發揚“敢打硬仗,能打勝仗”的核建鐵軍優良作風,確保吊裝節點順利實現。
作者丨呂東威、陳擁
圖片丨周德疆、隨永才
視頻丨丁晉輝、高越
責編丨王敏濤
審核丨李 鑫
