巴基斯坦K2/K3項目主設備預引入圓滿完成
來源:中國核電信息網 發布日期:2018-10-08

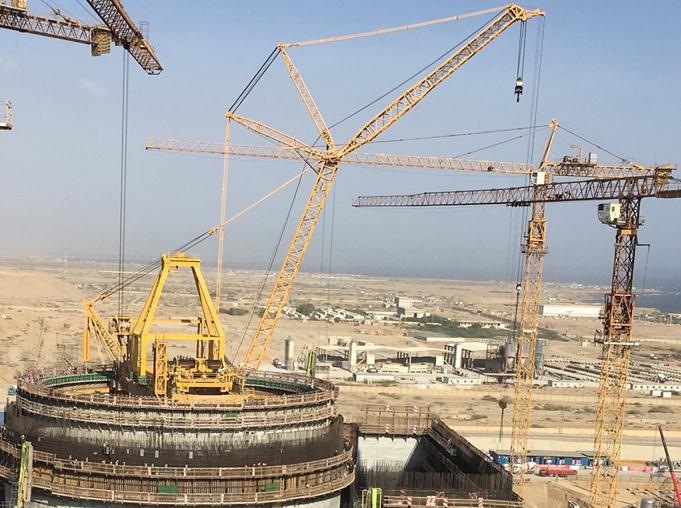

巴基斯坦當地時間9月22日,伴隨著3000噸吊車的轟鳴,K3機組環吊中央拱架順利引入就位。標志著K2/K3項目主設備預引入工作圓滿完成,K2/K3項目雙機組核島廠房施工全面轉入安裝階段。
K2/K3項目環吊、蒸汽發生器、壓力容器采用預引入施工方式。環吊環承梁、環軌及環吊大梁創新性采用整體吊裝方式,此前尚無成熟經驗可循;蒸汽發生器及壓力容器腔室空間較小,就位難度大;加上新技術和新工藝的應用、建安深度交叉施工、海外項目相對匱乏的物資供應、現場多變的風速、不穩定的巴工出勤等都是擺在主設備預引入面前的難題。對此,K2/K3項目部提前梳理施工先決條件并逐項落實,精心組織和管控施工過程,嘗試采用創新工藝和施工方法,努力克服各種不利因素,有效確保了主設備預引入施工順利圓滿完成。

“整體吊裝”降低高空作業風險
相較傳統的環吊施工方法,K2/K3項目環吊采用環承梁及環軌、環吊大梁分別整體吊裝的施工方法。地面完成環承梁及環軌、環吊大梁和部分附件的組裝及大部分調試工作,極大的減少了高空安裝作業量,不僅縮短了整個環吊的施工工期,提高了施工效率,更有效地降低了高空施工帶來的安全風險。
“e型架”翻轉技術提高施工效率
相較K2機組,K3機組在繼續沿用主設備預引入施工方案基礎上,創新性采用“e型架”代替傳統抱環及翻轉支架進行蒸汽發生器和壓力容器翻轉,開創了類似堆型的先河。在有效提高安全系數的基礎上,極大地提高了施工效率,使得K3機組三臺蒸汽發生器僅用時6天就順利引入就位,較K2機組的傳統抱環及翻轉支架預引入方式縮短5天工期,創下最短工期記錄。
團隊合作確保任務完成
驕人成績的背后,離不開K2/K3項目部領導的科學組織、精心策劃;離不開參建單位的精誠協作;更加離不開項目部全體員工的團結一致、上下一心、揮汗如雨的辛勤付出。充分證明了K2/K3項目部是一支能打硬仗、打勝仗的團隊,也再一次展現了中核五公司在核電建造過程中精湛的專業技能和豐富的施工經驗。
主設備預引入的圓滿完成,不僅有效保證了K2/K3項目核島安裝工程的質量和工期,為整體工程建設任務圓滿完成奠定了堅實基礎;同時也取得了一定的經濟效益和社會效益,為后續同堆型核電建造起到了示范作用。
