田灣4號機組開始熱態功能試驗
來源:中國核電信息網 發布日期:2018-03-27

2018年3月27日上午11點,田灣4號機組開始熱態功能試驗。本次熱態功能試驗(以下簡稱熱試)計劃總工期45天,目的是盡可能在模擬核電廠實際運行工況的條件下,驗證系統的熱態功能是否與設計規定要求一致,以及驗證系統、設備在高溫運行時的可靠性。
后續田灣項目部將繼續積極推動房間清潔、核清潔、正式道路、圍欄施工、系統移交、尾項消缺等工作,為4號機組裝料等節點創造有力條件。
田灣近期節點回顧

田灣6號機組環吊牛腿完成移交

2018年3月14日,田灣6號機組環吊牛腿按照計劃正式移交給安裝單位。環吊牛腿移交后,為后續環吊安裝工作創造了條件,同時也向穹頂吊裝工作邁出了堅實的一步。
田灣5號常規島 250/60t 、100/20t行車載荷試驗順利完成行車可用

2018年3月14日,隨著250/60t行車動載1.1倍載荷試驗的結束,田灣5號機組250/60t、100/20t行車載荷試驗順利完成,達到可用條件。為后續5號機組汽輪機、發電機、凝汽器、高低加、MSR等設備及管道安裝奠定了基礎。
田灣4號機組41UBS廠房3通道應急柴油發電機組首啟成功

2018年3月12日上午11:03分,田灣4號機組41UBS廠房3通道應急柴油發電機組進行了首次啟動,經業主、工程公司、監理公司、中核23公司、設備廠家的技術人員共同驗證,各項實測技術參數符合技術文件要求,3通道的應急柴油發電機組首次啟動成功。至此,41UBS廠房1、3、4通道的應急柴油發電機組都已具備投入運行條件,標志著田灣核電站4號機組又一重大進度節點完成。
田灣4號機組安全殼整體打壓試驗順利開始

2018年3月11日晚上19:30分,田灣4號機組核島34m設備閘門、人員閘門關閉,田灣4號機組安全殼開始進行負壓實驗,試驗將驗證機組安全殼建造質量的安全性與可靠性,為后續熱試節點順利開始奠定堅實基礎。

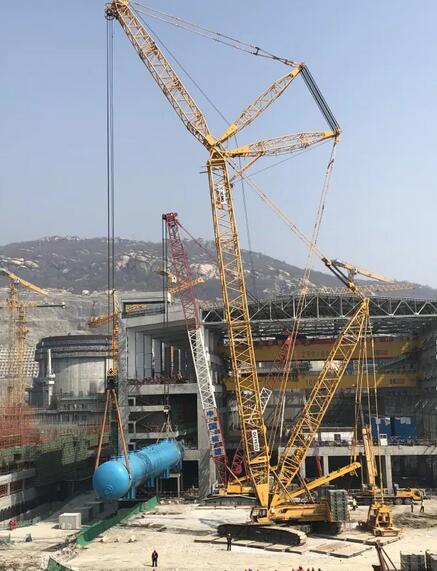

田灣5號機組除氧器整體吊裝就位

2018年3月10日15:18點,5號機組除氧器引入常規島20.5m平臺,標志著全廠最長件——除氧器整體吊裝引入順利完成。這是工程公司成立以來,承擔的首臺除氧器整體吊裝,之前均為分段吊裝。為后續常規島主輔變基礎施工、220KV倒送電和其他管溝施工掃清了道路。
