福清6號機組“加冠禮”準備ING

來源:中國核電工程有限公司 發布日期:2018-03-01

    “華龍一號”福清6號機組即將完成“加冠禮”,預計于三月下旬完成穹頂吊裝。福清6號機組穹頂吊裝的準備工作正在有條不紊地進行中。

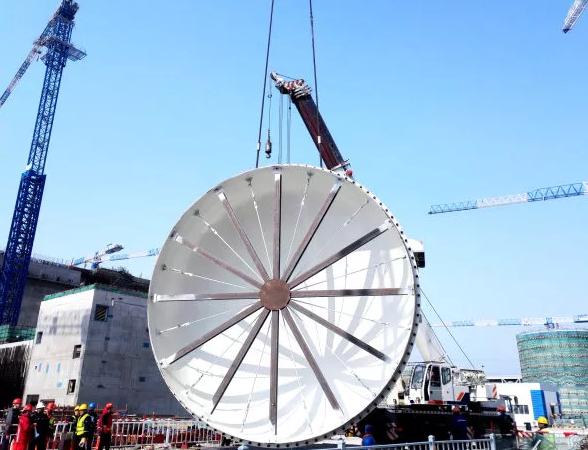

 福清6號機組設備閘門封頭引入完成

    2018年02月11日,福清6號機組設備閘門封頭引入完成,這標志著6號機組環吊安裝及穹頂吊裝的目標節點又向前邁出了堅實的一步。

    上午10時14分,“華龍一號”福清6號機組設備閘門封頭,在1000t起重機和70t汽車吊配合下開始起吊,首先進行翻轉、豎立工作,隨后1000t起重機進行起鉤、回轉、變幅、落鉤等一系列動作。

    10時55分,設備閘門內封頭平穩就位于臨時存儲裝置中,整個吊裝工作過程較5號機組縮短一個多小時。

    6號機組穹頂吊裝前,36噸重的設備閘門封頭需提前引入核島內,首先安裝到臨時存放裝置上,待后期具備安裝條件后安裝到設備閘門處。

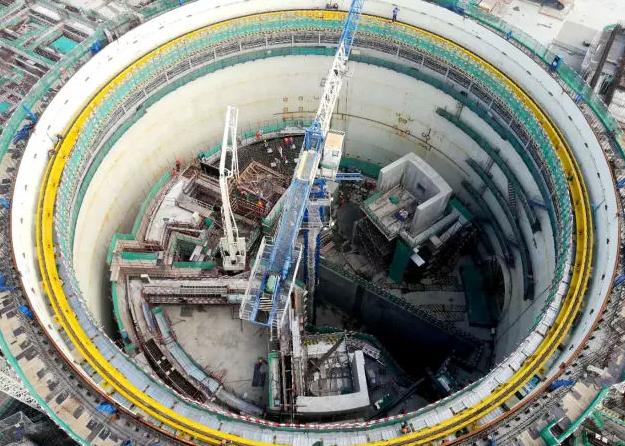

    福清6號機組反應堆廠房內部結構主體施工完成

    2018年2月11日15點58分,經過約10小時的連續澆筑,“華龍一號”福清6號機組反應堆廠房內部結構16.5m以上墻體澆筑完成,標志著6號機組反應堆廠房內部結構主體施工圓滿完成,為后續6號機組環吊梁及穹頂吊裝奠定了基礎。

    反應堆廠房內部結構16.5m以上墻體高約13.93m,分三個環路布置,根據其結構特點并考慮澆筑質量等因素,大部分墻體分三次澆筑,局部CIS水箱區域墻/板分五次澆筑,共計19段。

    中國核電工程有限公司福清項目部聯合各參建單位通力合作,在充分吸收5號機組施工經驗的基礎上,通過邏輯工序優化,從施工資源投入、現場資源協調等方面入手,重點控制現場各項優化措施的落實和反饋,最終完成6號機組反應堆廠房內部結構主體施工工作,絕對工期對比5號機組縮短了13天。(文丨鄒玉龍 趙長軍)

我來說兩句
網名: 您的聯系方式: (電話,手機)
驗證碼:
查看評論(0)
網友評論請注意

遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。

中國核電信息網擁有管理留言的一切權利。

您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。

中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。

如您對管理有意見請用 意見反饋 向網站管理員反映。
