您的位置:中國核電信息網  >  國內核訊  > 開工四年后,美國為何中止國內首個AP1000項目建設

開工四年后,美國為何中止國內首個AP1000項目建設

來源:微信公眾號核電觀察小韓 發布日期:2017-08-01

    當?shù)貢r間7月31日,美國V.CSummer核電項目業主SCANA與Santee Cooper分別發布聲明,宣布將停止V.C Summer項目兩臺機組的建設。

    SCANA在聲明中表示,考慮到完成項目需要追加的預算,項目相關稅費的不確定性,與東芝達成的和解賠償,以及合作伙伴Santee Cooper決定暫停項目等多種因素,決定停止該項目。

    Santee Cooper在聲明中表示,這一決定是在對項目的工期與成本進行詳細分析后做出的。

    該項目總包方及技術提供方西屋公司在當?shù)貢r間7月31日隨后發布聲明,西屋總裁José Emeterio Gutierrez在聲明表示,雖然我們尊重Santee Cooper的決定,但我們還是感到極度的失望。聲明表示,這兩個電站建設已經完成了很大一部分,目前已經安裝了完整的核蒸汽供應系統(NSSS)。西屋將同SCANA一同確定一個安全有效的方式,來關閉項目。

    V.C Summer核電站位于美國南卡羅萊納州,該項目包括2號與3號兩臺機組,采用AP1000技術。2013年3月,V.C Summer2號機組開工,該機組是美國三十余年來首個開工的新核電機組。SCANA通過旗下的南卡羅萊納電氣公司(SCE&G)持有該項目55%的股份,Santee Cooper持有45%的股份。

    西屋公司為該兩個核電項目的EPC總包方。今年3月,西屋公司宣布破產重組,隨后為了維持項目施工繼續運作,業主與西屋公司不斷簽署臨時協議,持續建設工作。事實上,在SCANA與Santee Cooper宣布停工之前的7月26日,V.C Summer項目臨時協議剛剛被延期到8月10日。

    目前,美國另一個在建的AP1000項目Vogtel與V.C Summer幾乎同時開工,目前仍在建設中。Vogtel項目最大股東為南方電力(Southern Company)公司的子公司喬治亞電力公司(Georgia Power),持有該項目47.5%的股份。據核電觀察從知情人士了解,南方電力將在8月23召開董事會,決定是否繼續建設Vogtel項目兩臺機組。

    相比V.C Summer,Vogtel的前景看起來要更為明朗一些。南方電力公司通過旗下的南方核電公司(Southern Nuclear)運營該電站,西屋此前已經與南方核電公司洽談了一份長期的服務協議。

    SCANA將在美國當?shù)貢r間8月1日上午向南卡羅萊納州公共服務委員會(PSC,Public Service Commission)提交停工申請。根據計劃,預計整個批準流程將耗時約6個月。

    西屋公司宣布破產重組之后,其除美國新建項目之外的業務獲得一筆8億美元的債務人持有資產融資(DIP financing),用以維持其盈利能力較好業務的運行,這些業務包括運維服務、燃料、設備制造、工程設計、退役、廢料管理以及西屋在美國海外的新建核電項目,其中包括中國三門、海陽的兩個AP1000項目。

    西屋公司在當?shù)貢r間31日的聲明中表示,其按照11章破產過程已經進入關鍵節點,已于7月27日向破產保護融資借款人及無擔保債權人委員會遞交了五年商業計劃。計劃中包含的戰略轉型活動將在五年的時間內,在利息、稅項、折舊及攤銷前利潤(EBITDA)方面節約2.05億美元,該計劃還將支持西屋核心業務的成功運營以及公司的新項目業務開展。

    西屋破產重組之后,母公司東芝將為美國兩個AP1000項目的超支承擔兜底責任。

    自陷入財務危機以來,東芝不斷變賣其資產來維持生存。2016年起,東芝的家電、醫療資產先后出售。但隨后西屋在美國項目預計高達7125億日元的巨額資產減記,進一步惡化了其財務狀況。為此,東芝一方面在繼續尋求買家出售其核心的芯片業務,另一方面,也尋求控制美國核電項目的損失不再繼續擴大。

    今年6月10日和7月28日,東芝先后發布聲明,宣布與Vogtel及V.C Summer項目業主達成協議,將為兩個項目業主分別賠償36.8億美元和21.68億美元。根據協議,兩個項目的賠償都將通過分期付款支付,周期分別為2017年到2021年和2017年到2022年。協議的簽署,意味著西屋母公司東芝一次性限定了在美國項目中的賠償上限,項目未來額外的超支將由業主來承擔。

    如今V.C Summer業主的決定,表明它們在獲得東芝高額賠償之后,依然不看好項目能夠按目前的計劃完工并有足夠的經濟性。東芝預計V.C Summer賠償將持續至2022年,而Santee Cooper在31日發布的聲明中表示,分析預計該項目將在2024年才會全部完工。

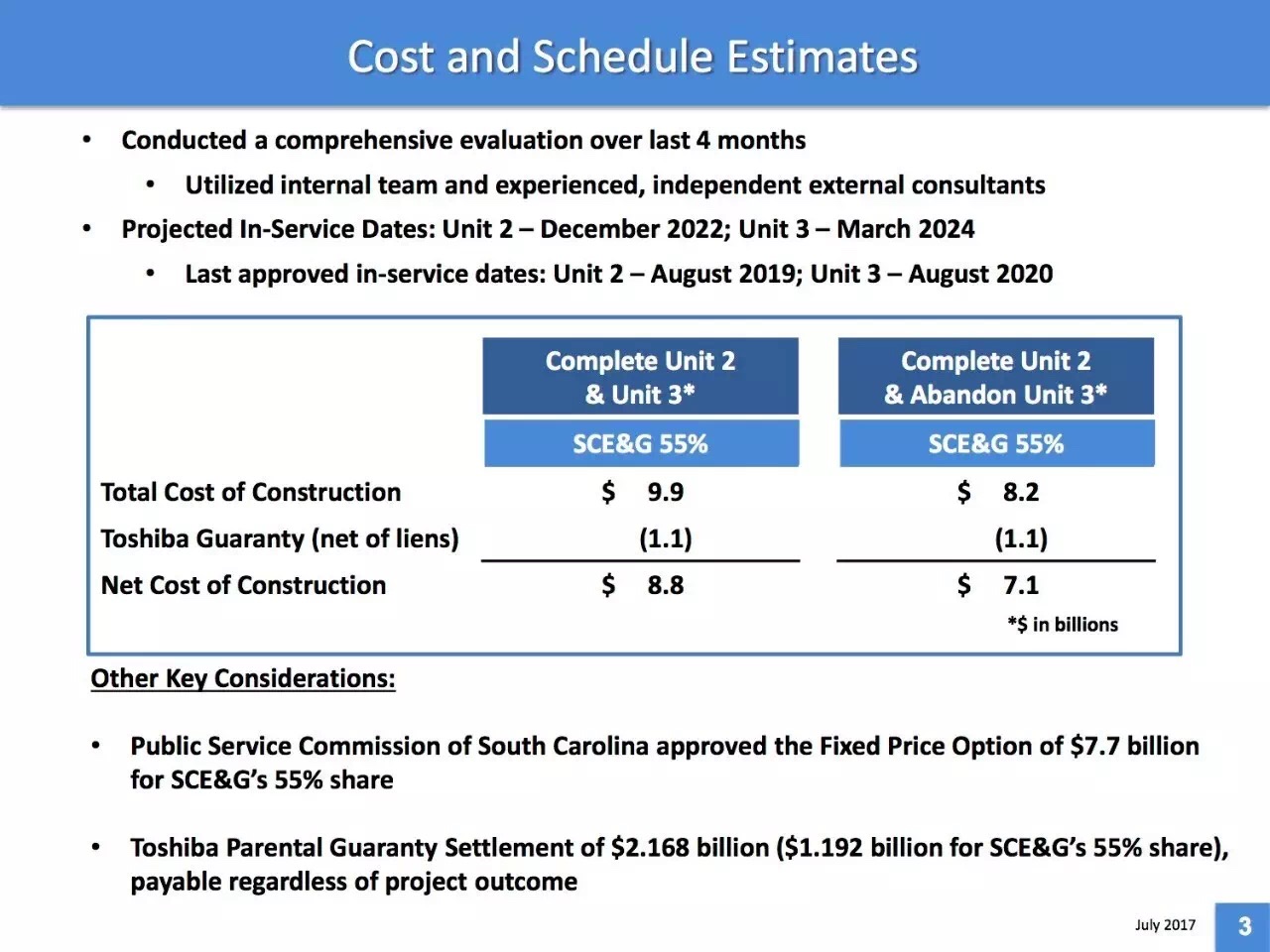

    SCANA公司主席兼CEO Kevin Marsh在當?shù)貢r間31日下午四點召開的投資者電話會議中介紹,目前V.C Summer兩臺機組預計投運時間分別為2022年12月和2024年3月。兩臺機組完工的總成本預計為180億美元,其中SCANA將擔負約99億美元。若計入東芝的21.68億美元賠償,總成本約為160億美元,SCANA將承擔約88億美元。


SCANA對項目的經濟性分析

    事實上,在V.C Summer項目中,Santee Cooper力主停工,而SCANA由于持有55%的股份,也考慮過獨立完成2號機組的建設,只停工3號機組的可能。經過評估后,這一方案CANA依然需要承擔約71億美元的成本。在聲明中Kevin Marsh表示,合作伙伴Santee Cooper停工的決定,使得我們獨自完成開發也不具經濟性,停工是我們最不想的選項,但這是正確的決定。

    Santee Cooper的公告表示,根據2012年4月與西屋達成的合同,兩臺機組預計分別與2016年和2019年投運,Santee Cooper承擔45%的建設成本即51億美元。據此推算,當時工程總成本約為113億美元,若不計入東芝賠償,該項目最終將超支約70億美元。

    Santee Cooper最新的分析顯示,若項目完工,Santee Cooper方承擔建設成本將達到80億美元,此外由于項目超期,利息成本比此前預計超支出143%,達到34億美元。項目不斷的超期超支,未來進展的不確定性,促使SanteeCooper決定停建,并因此直接導致大股東SCANA停止了該項目。

    2009年,采用AP1000技術的兩個核電項目分別在中國的三門、海陽開工建設。作為該技術的首次應用,國內兩個項目的四臺機組同樣進展不順。在福島事故之后,項目根據業主與監管部門要求進行針對性改進,其核心主設備研發供貨也并不順利,種種因素作用下,工期不斷延誤,目前已經比預計工期延誤大約三年。后續新核電項目的審批也受此影響停滯。

    直到最近,AP1000全球首堆三門1號機組正在經歷投運前關鍵的工程節點。6月30日,三門1號機組完成了首堆的熱試試驗,隨后進入下一個關鍵節點裝料的準備階段。7月21日,三門1號機組順利通過首次裝料前核安全綜合檢查,該檢查由環保部副部長、國家核安全局局長劉華帶隊,是裝料前最關鍵的檢查。據核電觀察從知情人士了解,三門一號的首次裝料預計將在8月中下旬進行。

我來說兩句
網名: 您的聯系方式: (電話,手機)
驗證碼:
查看評論(0)
網友評論請注意

遵守中華人民共和國有關法律、法規,尊重網上道德,承擔一切因您的行為而直接或間接引起的法律責任。

中國核電信息網擁有管理留言的一切權利。

您在中國核電信息網留言板發表的言論,中國核電信息網有權在網站內轉載或引用。

中國核電信息網留言板管理人員有權保留或刪除其管轄留言中的任意內容。

如您對管理有意見請用 意見反饋 向網站管理員反映。
