來源:國核示范電站有限責任公司 發布日期:2015-04-29

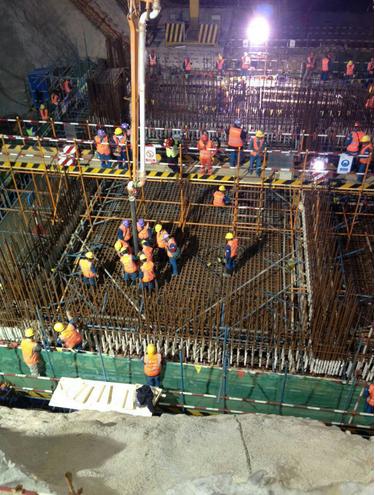

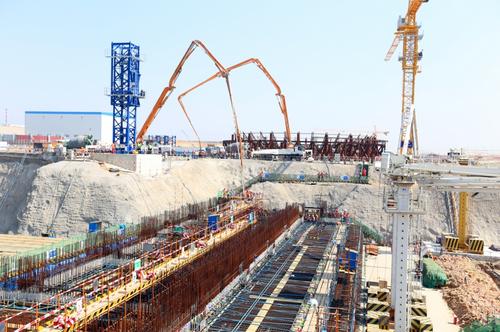

1號常規島汽輪機廠房第一跨從2014年10月24日底板墊層施工開始,依次完成鋼筋綁扎、鋼筋防護、澆筑前準備等工作。2015年4月21日完成澆筑前綜合演練,具備澆筑條件。此次澆筑采取與1號核島澆筑同型號混凝土進行,預計澆筑總量4019立方米,澆筑時長約53小時,混凝土輸送強度110 立方米/小時,實行倒班制不停歇一次性澆筑完成。澆筑結束后,將進行約30天的混凝土養護工作。
1號汽輪機廠房第一跨是常規島汽輪機廠房與核島輔助、附屬廠房之間過渡區域,跨度為12.5米,核島的14個輔助系統布置于此。通過此次澆筑,可以檢驗項目的管理模式、混凝土供應、現場隊伍配合、組織協調等情況,為1號核島筏基大體積混凝土一次性澆筑施工積累經驗。國核示范電站有限責任公司、國核聯隊、上海斯耐迪工程咨詢公司、山東電力建設第二工程公司、中國核工業華興建設有限公司、中核混凝土股份有限公司等單位參加或見證1號汽輪機廠房第一跨混凝土澆筑關鍵路徑工作。
