中電投山東海陽核電1號核島負挖通過國家核安全局現場驗收
來源: 山東核電有限公司
發布日期:2009-02-24

2009年2月21日,中電投山東海陽核電一期工程1號核島負挖工程順利通過國家核安全局組織的專家檢查組現場驗收。標志著海陽核電主體工程開工準備工作取得了重要的階段性成果,向實現2009年8月澆注第一罐混凝土(FCD)的目標邁出了堅實的一步。

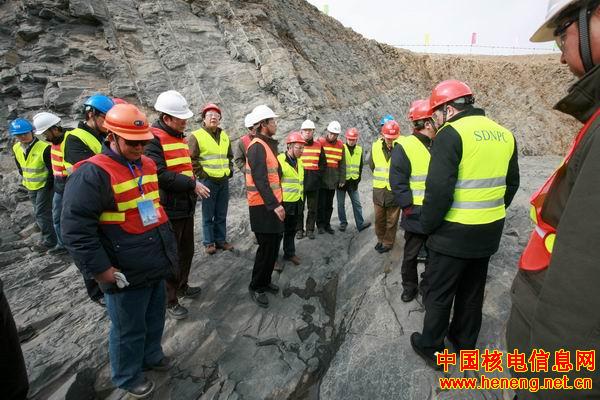

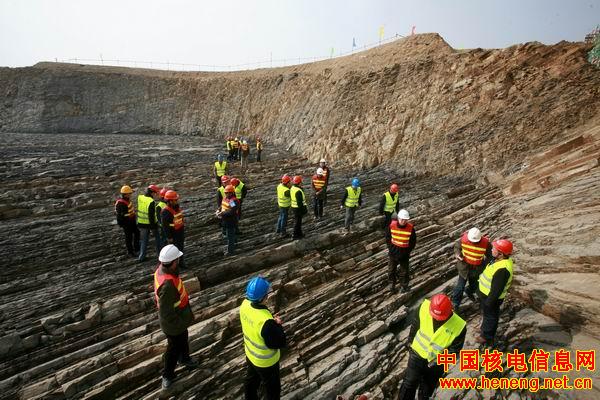

國家核安全局專家檢查組通過認真聽取業主單位山東核電有限公司、國家核電技術公司AP1000核島現場項目管理機構(SPMO)、施工單位中國核工業第二二建設有限公司、地質編錄單位中核巖土工程有限公司、上海斯耐迪監理咨詢有限公司的詳細匯報,深入現場檢查負挖基坑,抽查相關施工記錄和質保文件,與有關技術和管理人員進行對話,對檢查結果表示滿意,對海陽核電一期工程1號核島基坑負挖施工總體情況表示認可。
海陽核電一期工程1號核島基坑負挖工程自2008年7月29日正式開工,歷時202天,于2009年2月15日完工。工程開工以來,山東核電有限公司在各參建單位的積極配合下,建立了完善的安全質量管理體系,對施工過程中安全質量實施了嚴格而有效的管理,整個負挖施工過程中質量、安全、環境、職業健康等方面均得到有效控制,未發生任何安全質量事故,未出現爆破震動超標事件。
山東核電有限公司將繼續組織協調各參建單位,嚴格監督管理,確保順利實現項目FCD關鍵里程碑,不斷推進國家第三代核電自主化依托項目建設。
