三門核電站一號核島底板第五層鋼筋綁扎全部完成
來源: 三門核電有限公司網站
發布日期:2009-01-15

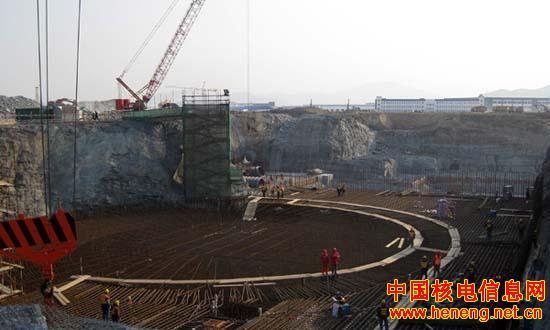

2009年1月12日,三門核電站1號機組核島底板的鋼筋綁扎工作已全部完成,三門核電項目1號機組核島工程向著今年3月份的里程碑性節點FCD又邁出了堅實的一步。
三門1號機組核島底板共進行五層鋼筋綁扎,分為兩個階段進行:第一階段為1~3層鋼筋的鋪設和綁扎工作,之后進行的是上層鋼筋支架筋的安裝工作和預埋管道支吊架的安裝工作。在支架筋和預埋管道支吊架的安裝工作完成后,緊接著進行底板第二階段的4、5層鋼筋鋪設和綁扎工作。與此同時,三門核電項目1號核島工程還基本完成了預埋管道的安裝工作、鋼筋接頭取樣以及取樣后的焊接恢復工作、核島底板內接地的安裝工作等。
目前,三門核電1號機組核島工程已基本完成了FCD前的13項準備工作中的8項。(作者:程興龍)
